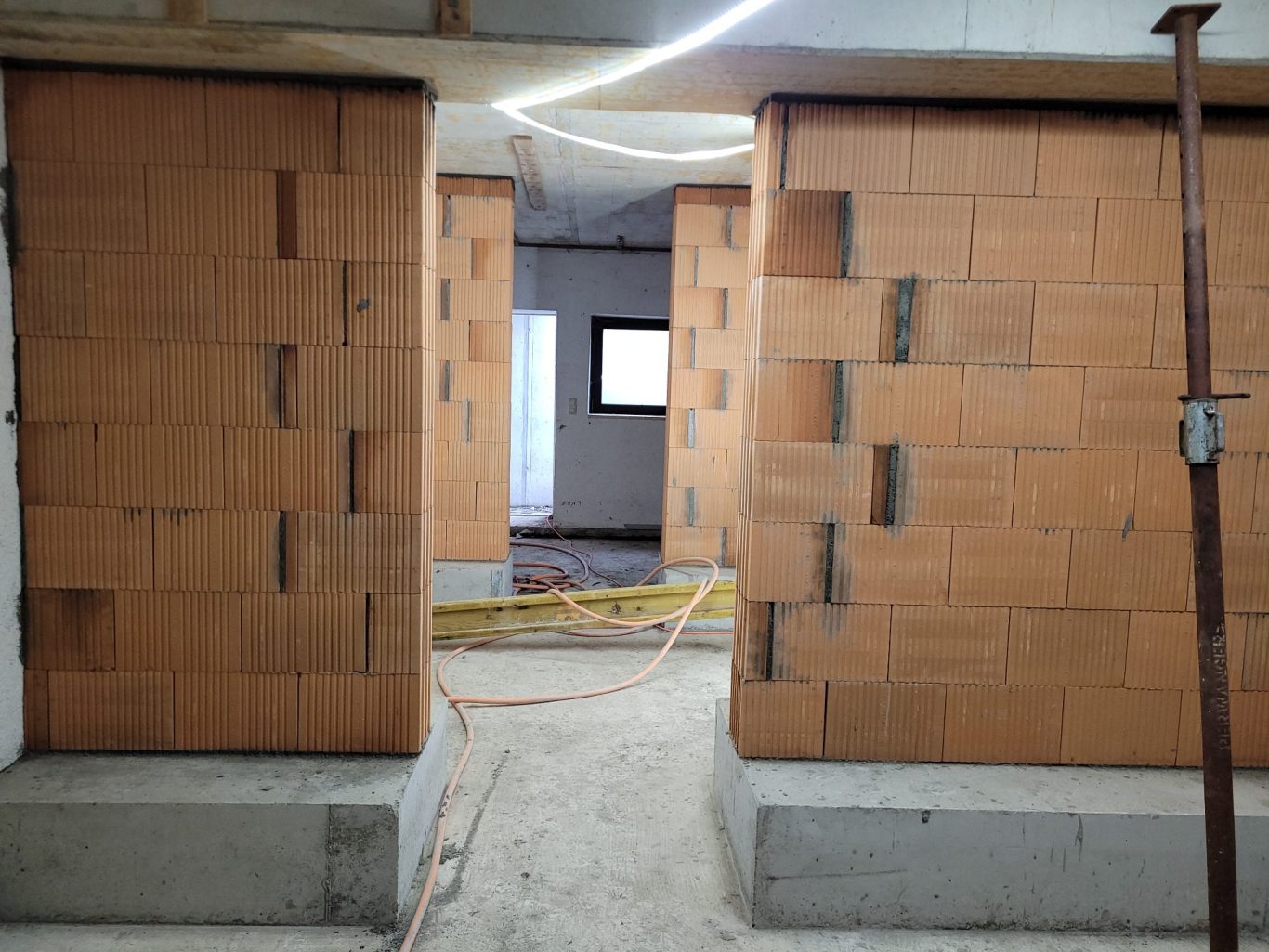

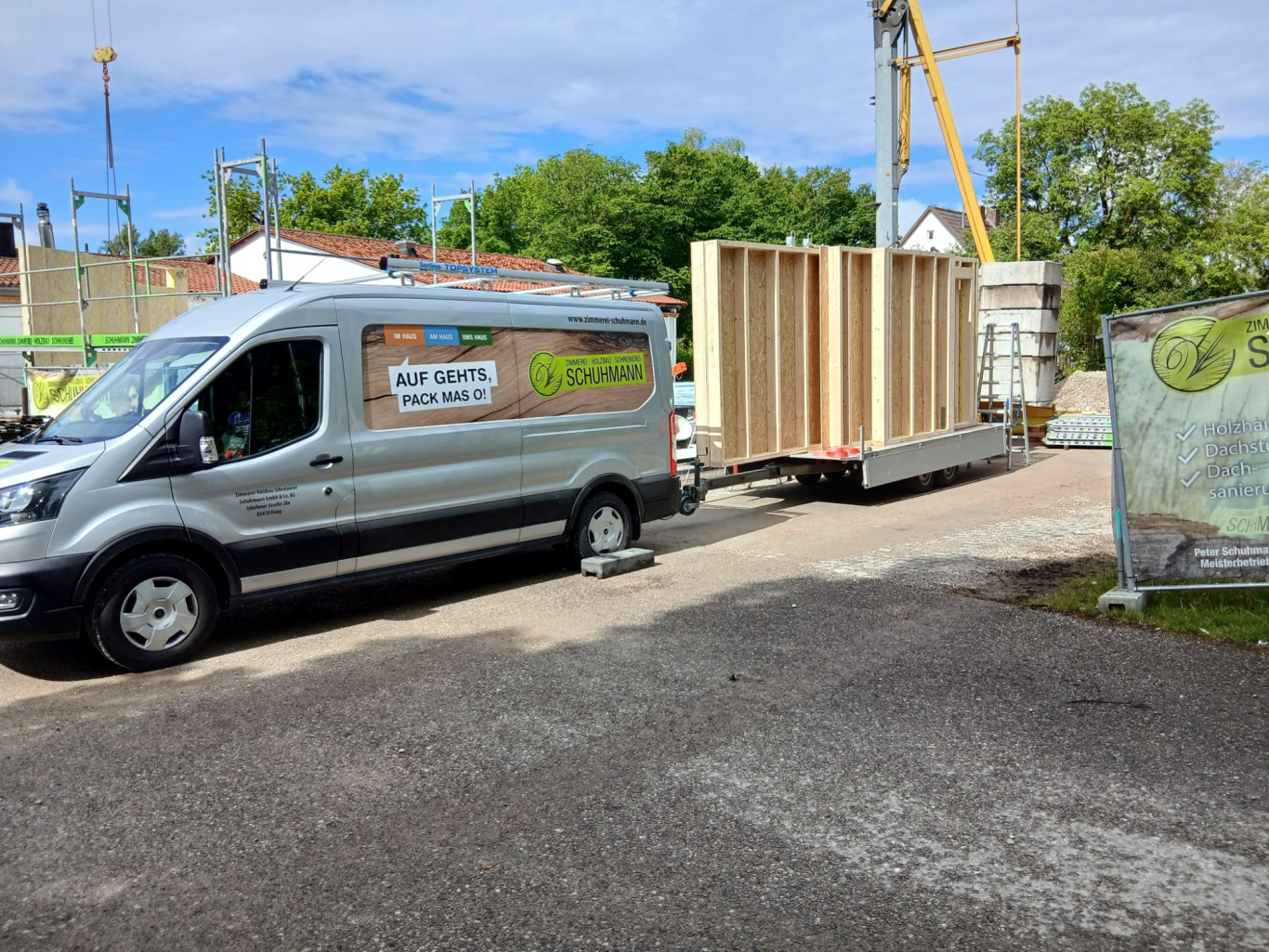

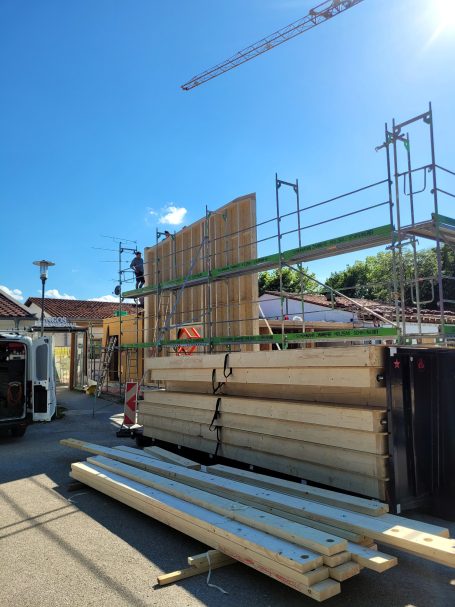

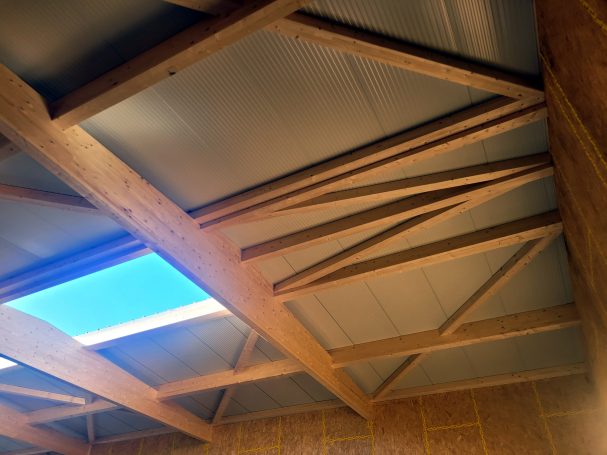

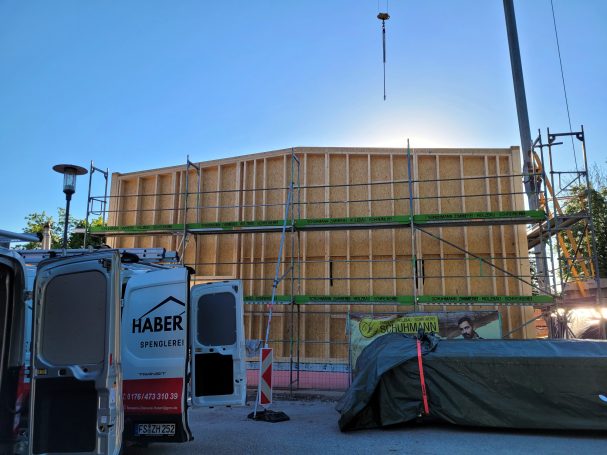

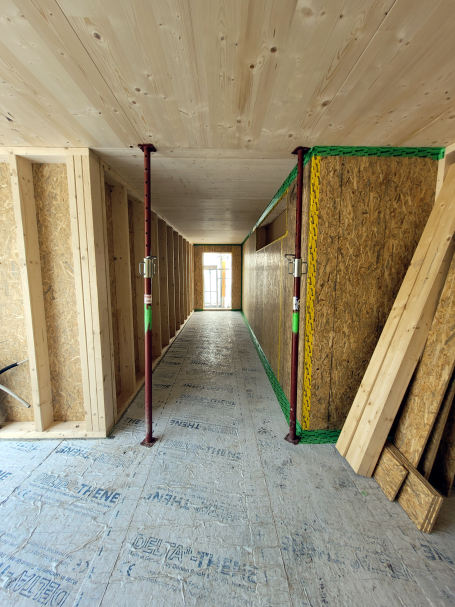

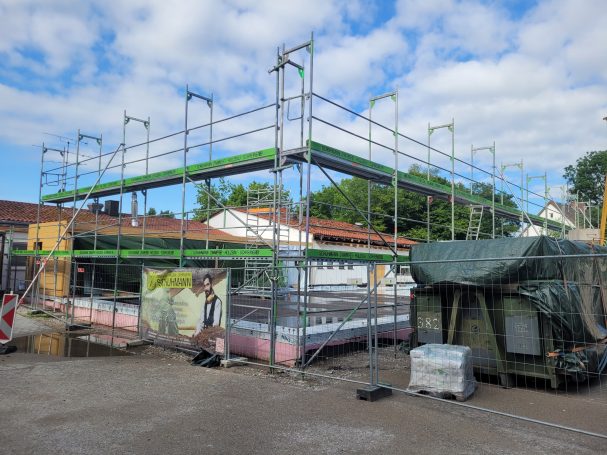

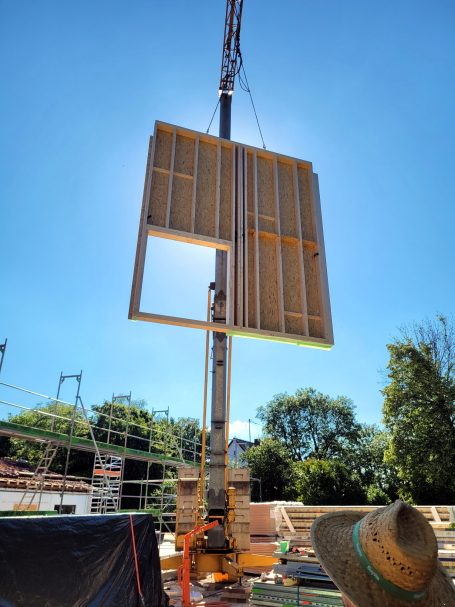

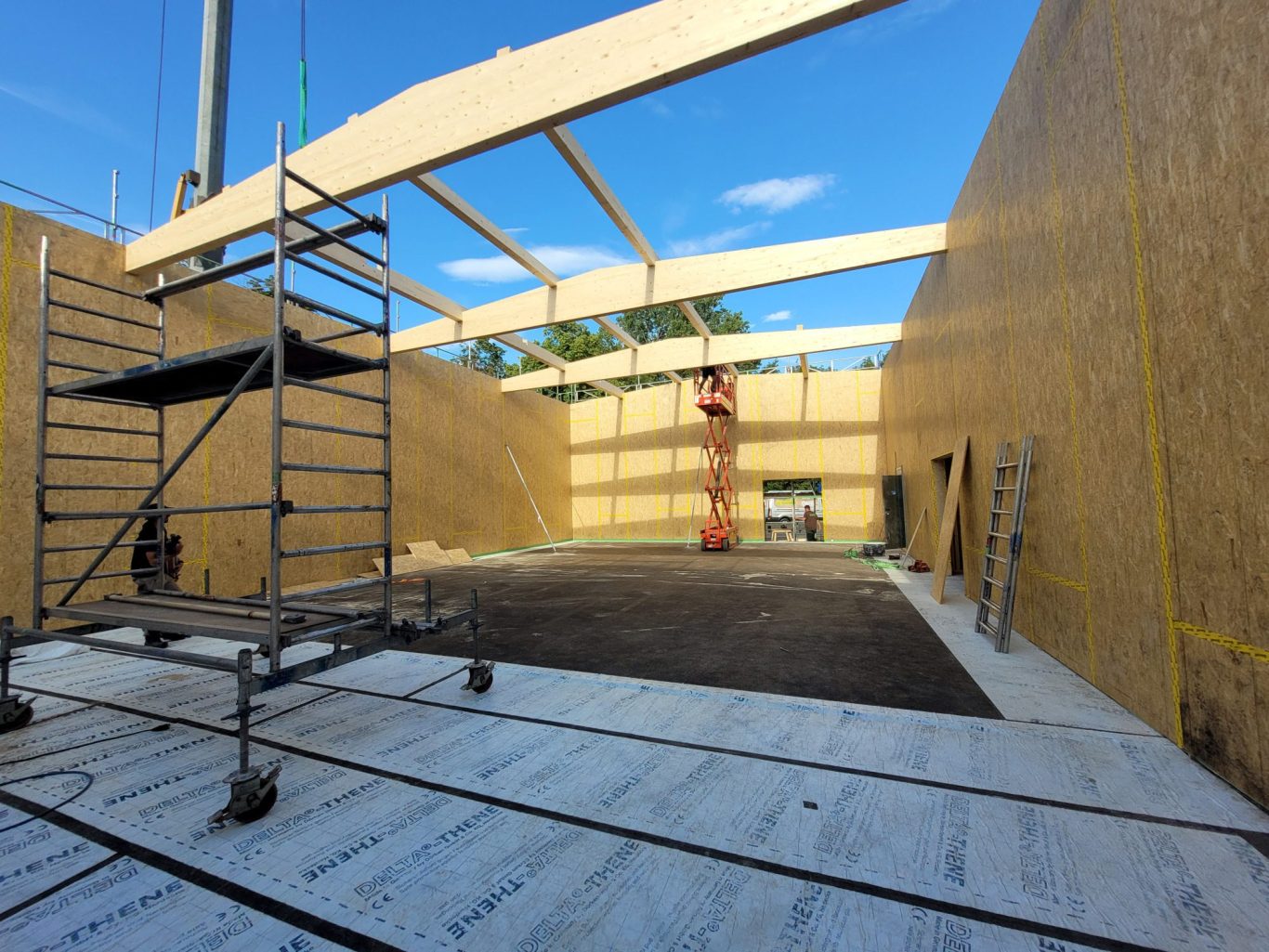

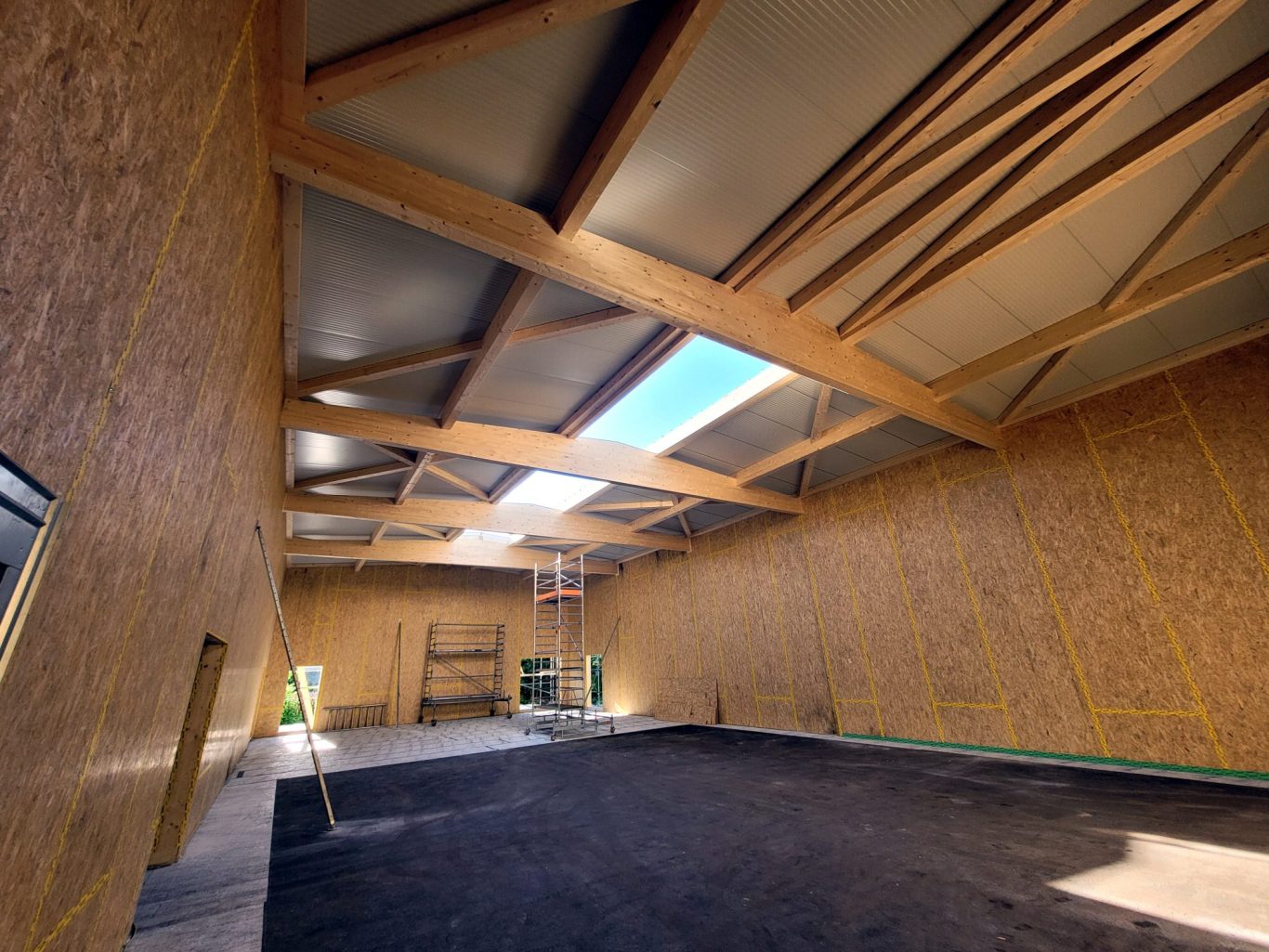

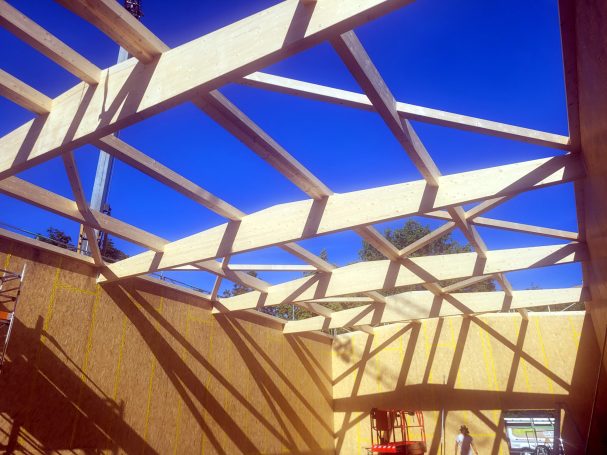

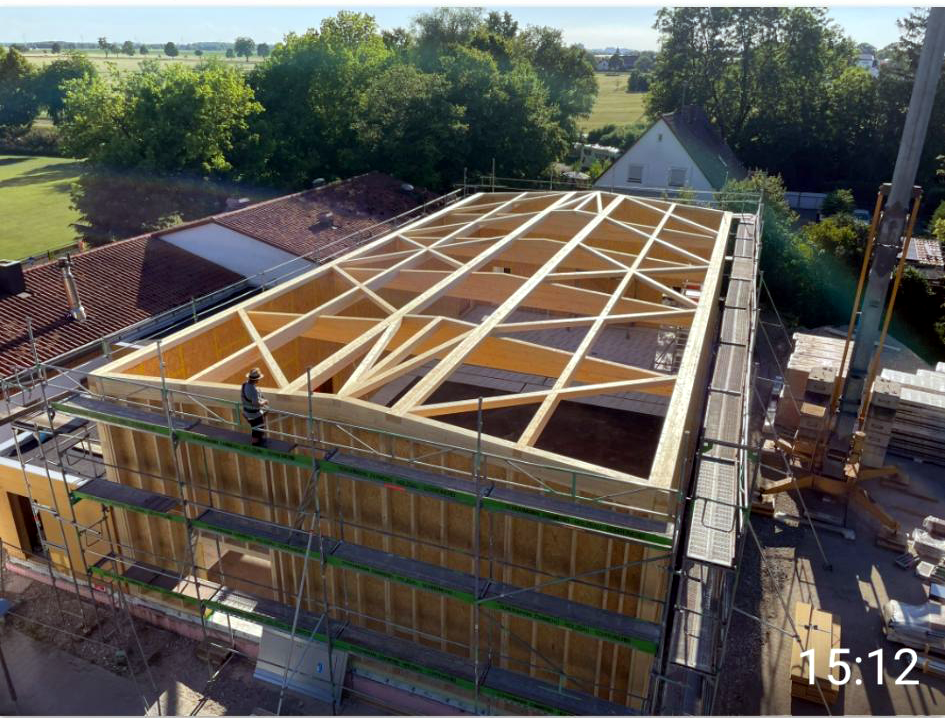

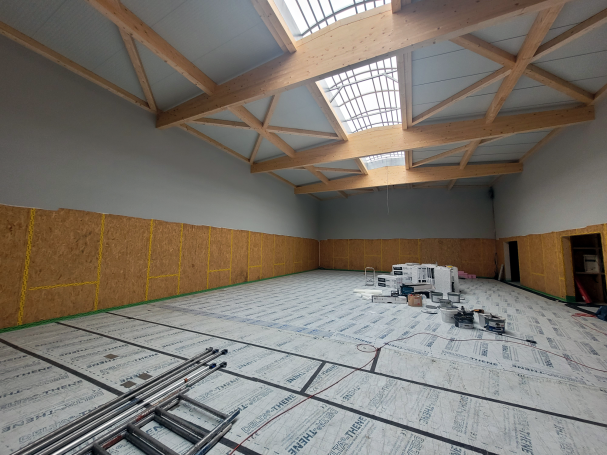

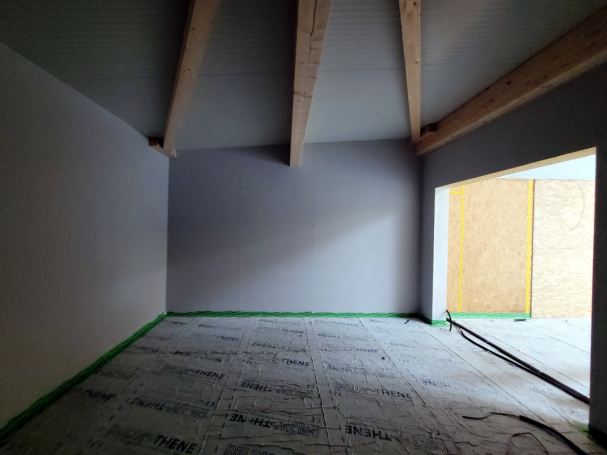

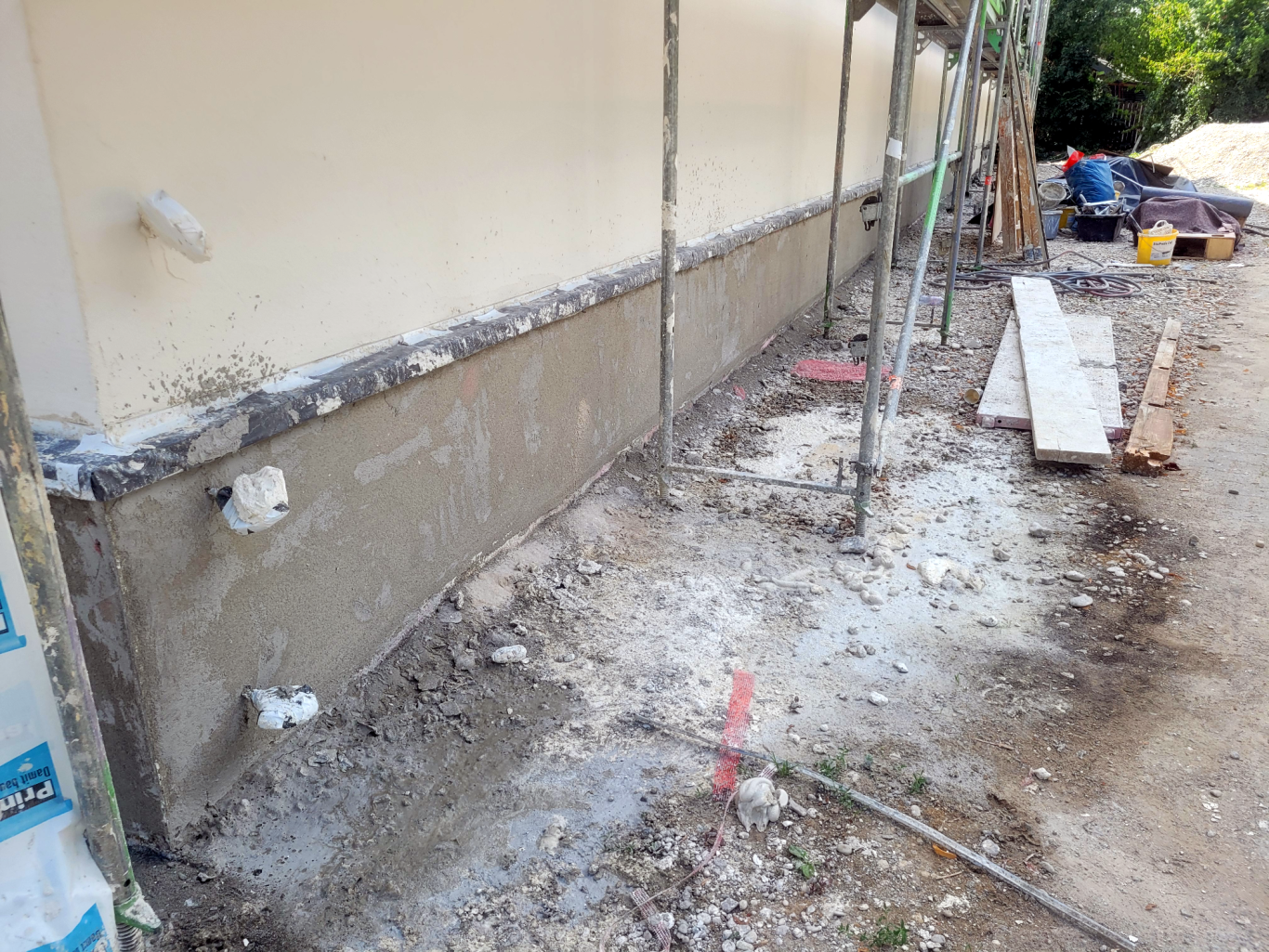

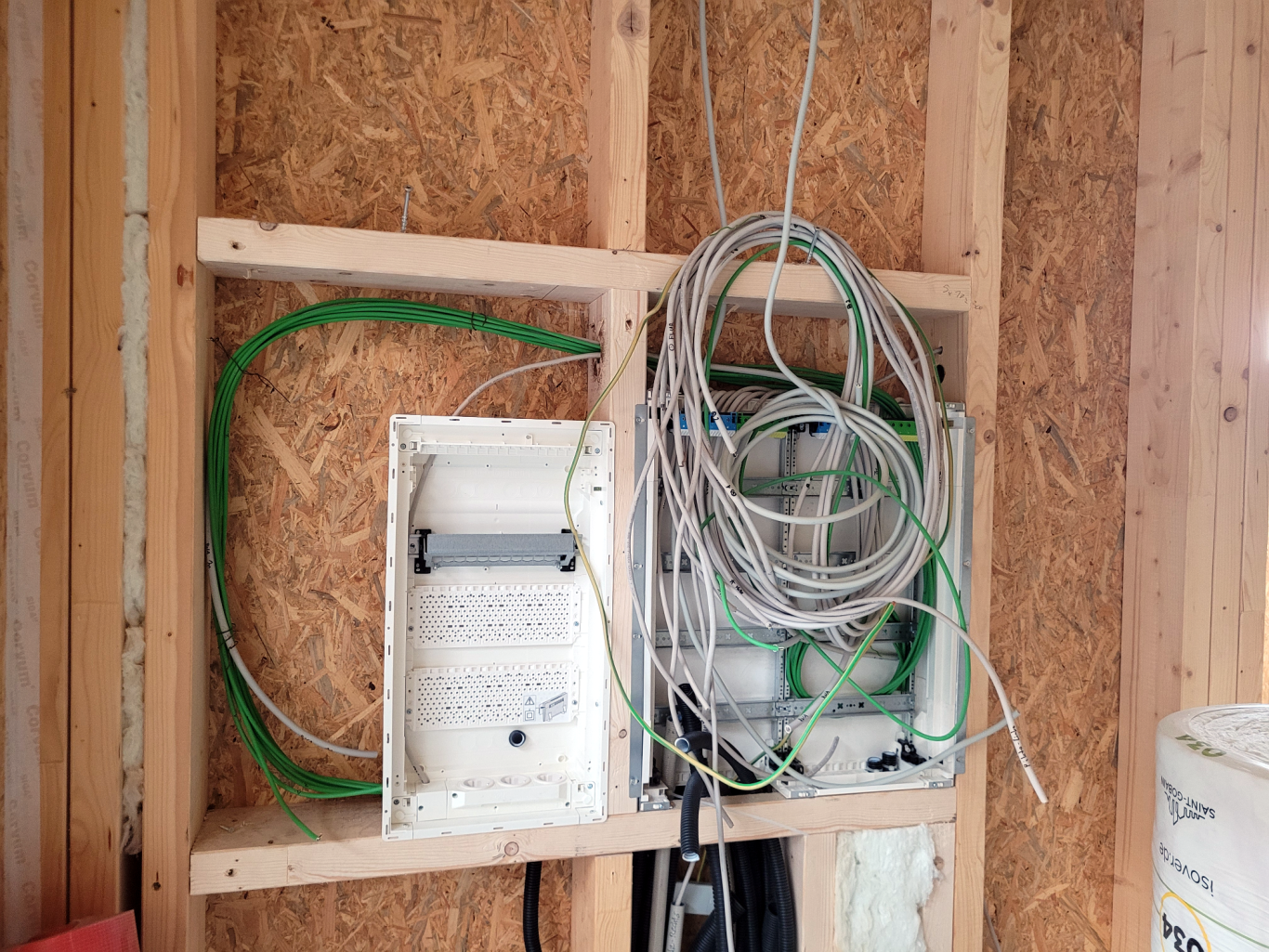

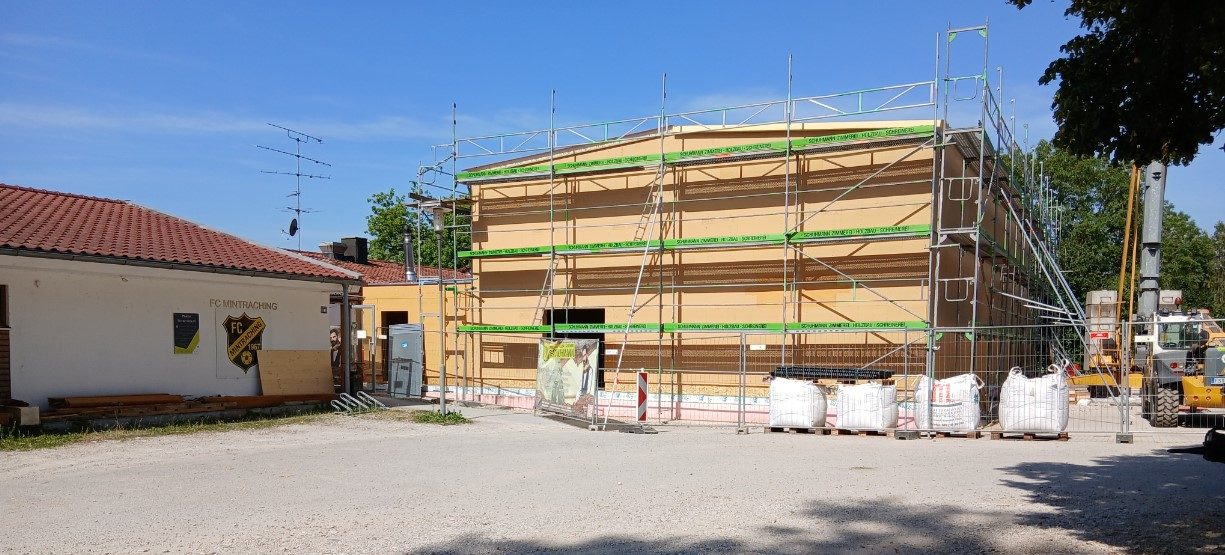

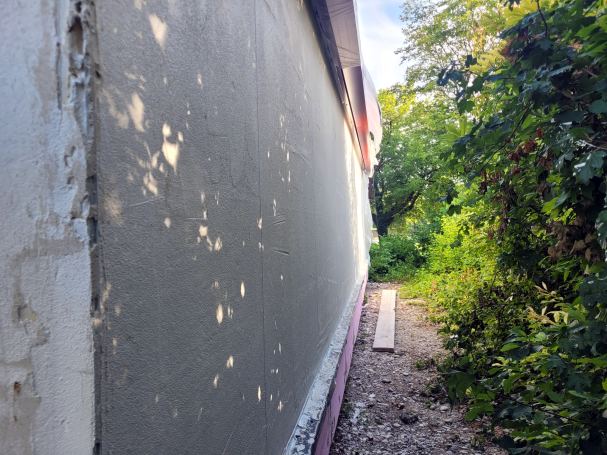

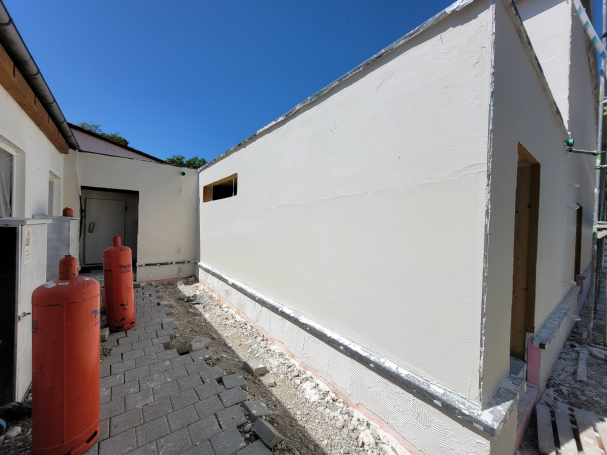

Neubau der Halle

25. April  - 02. Mai 2026

Ist das die Ruhe vor dem Sturm?

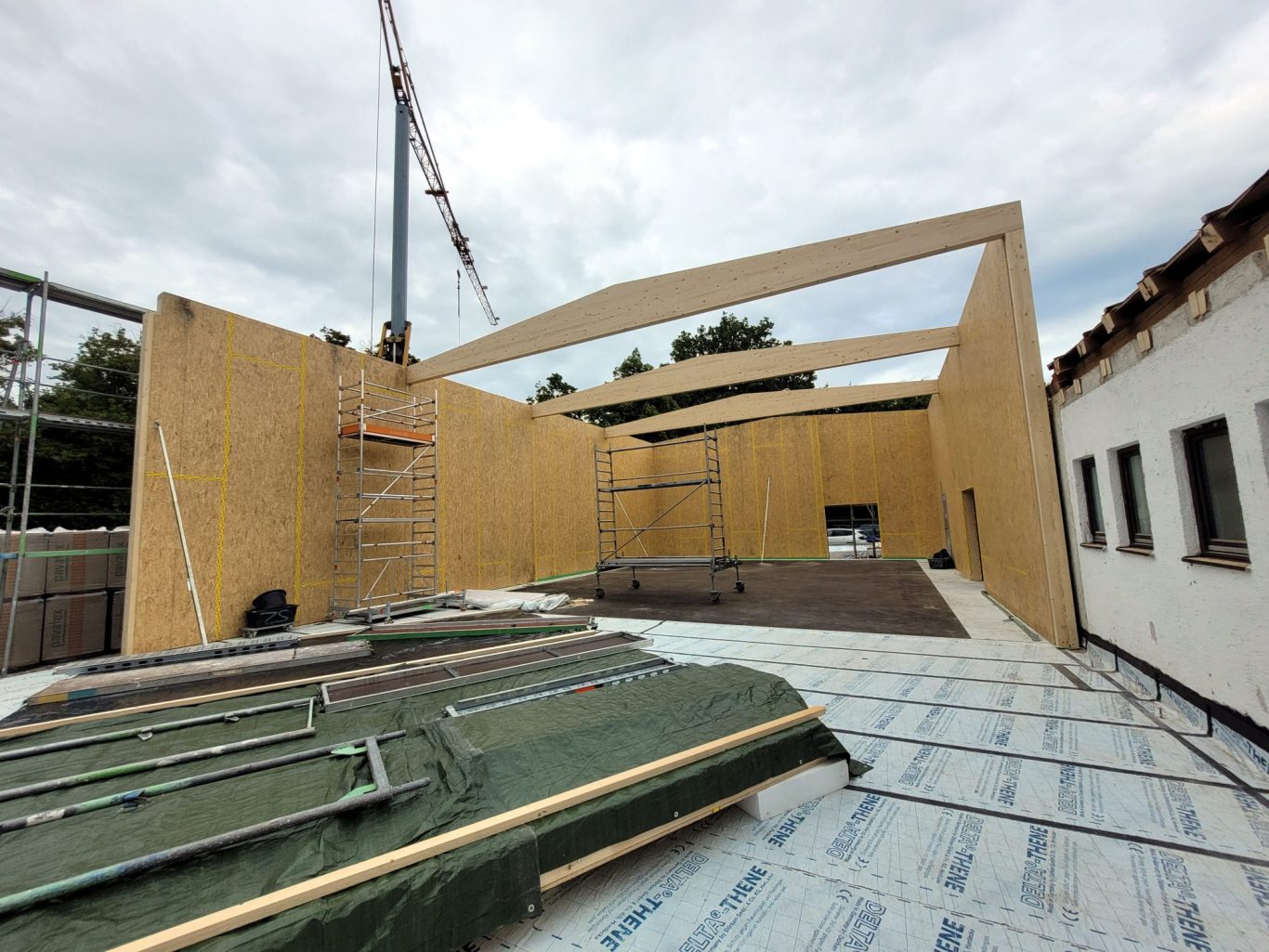

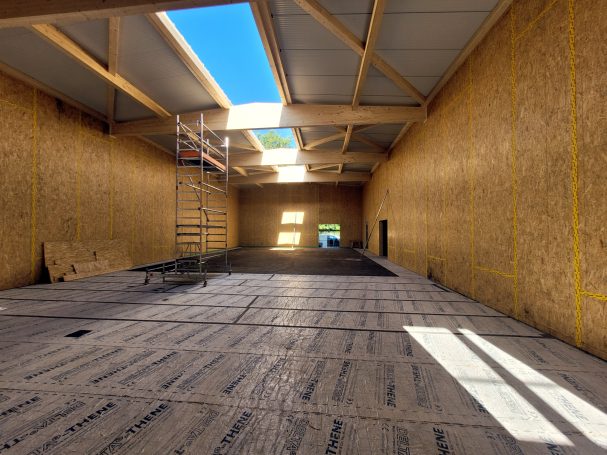

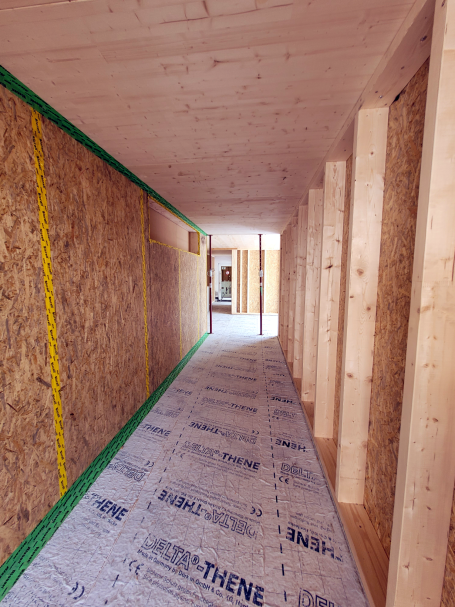

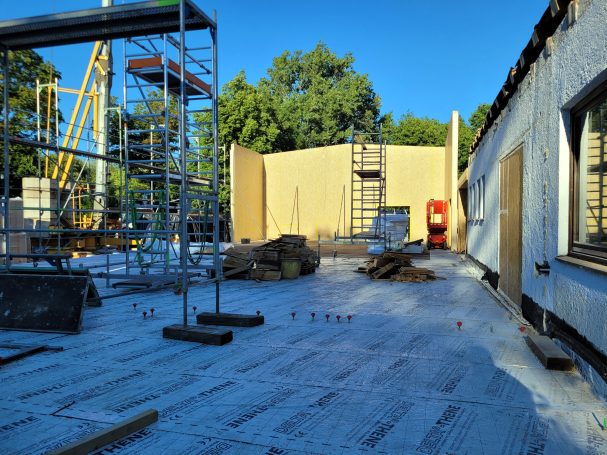

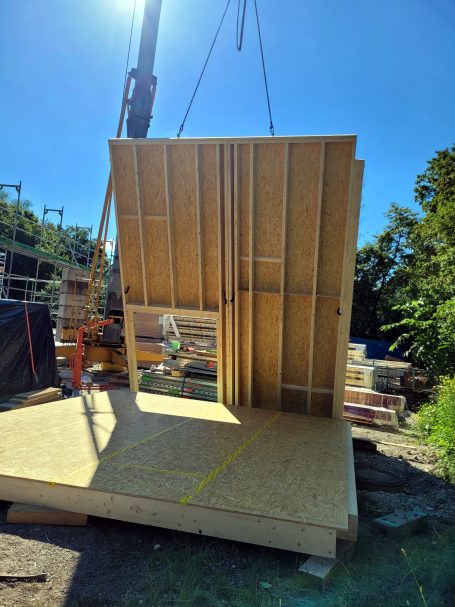

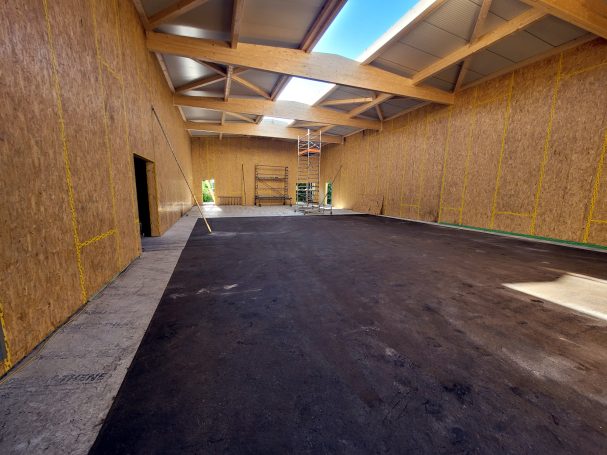

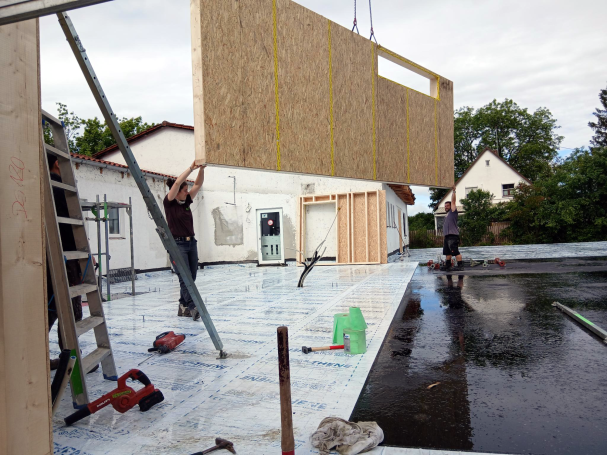

Die letzte Woche verlief recht ruhig.

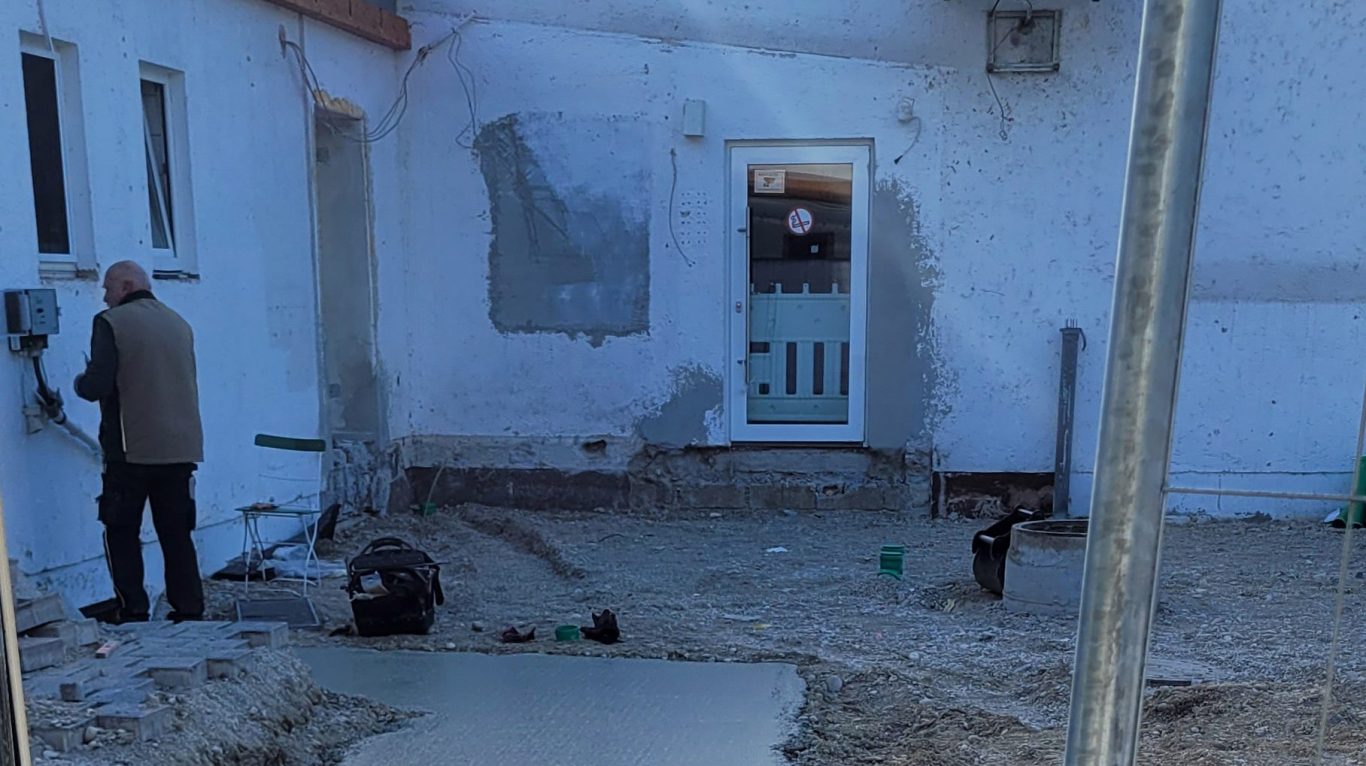

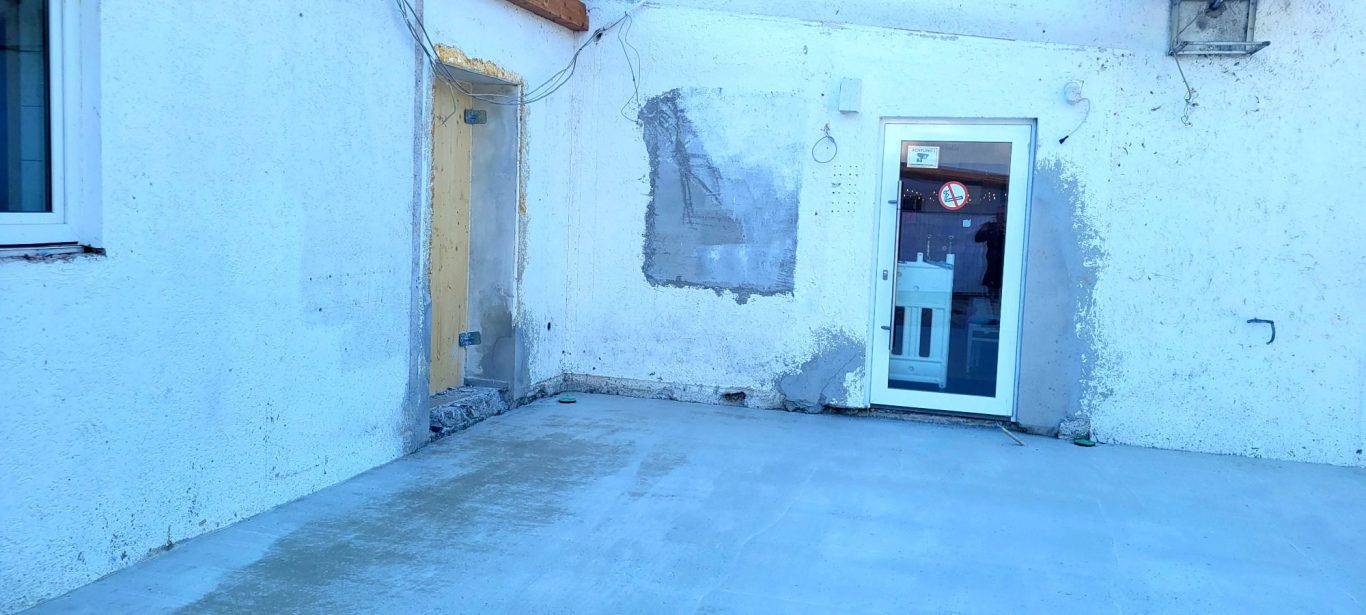

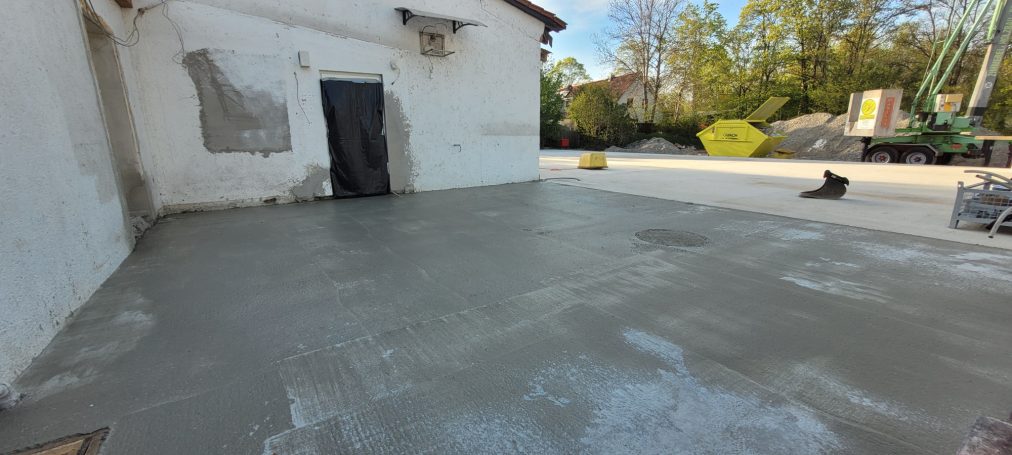

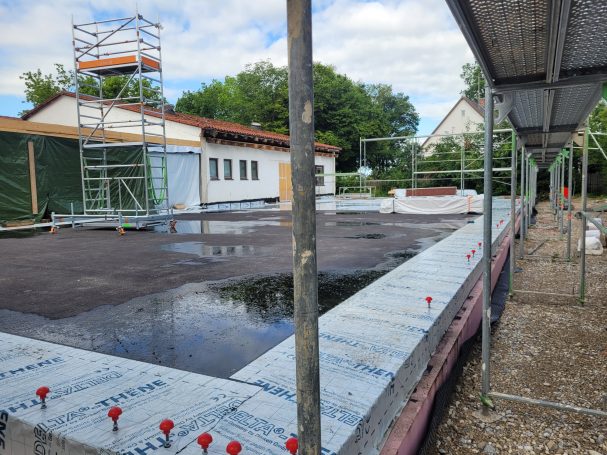

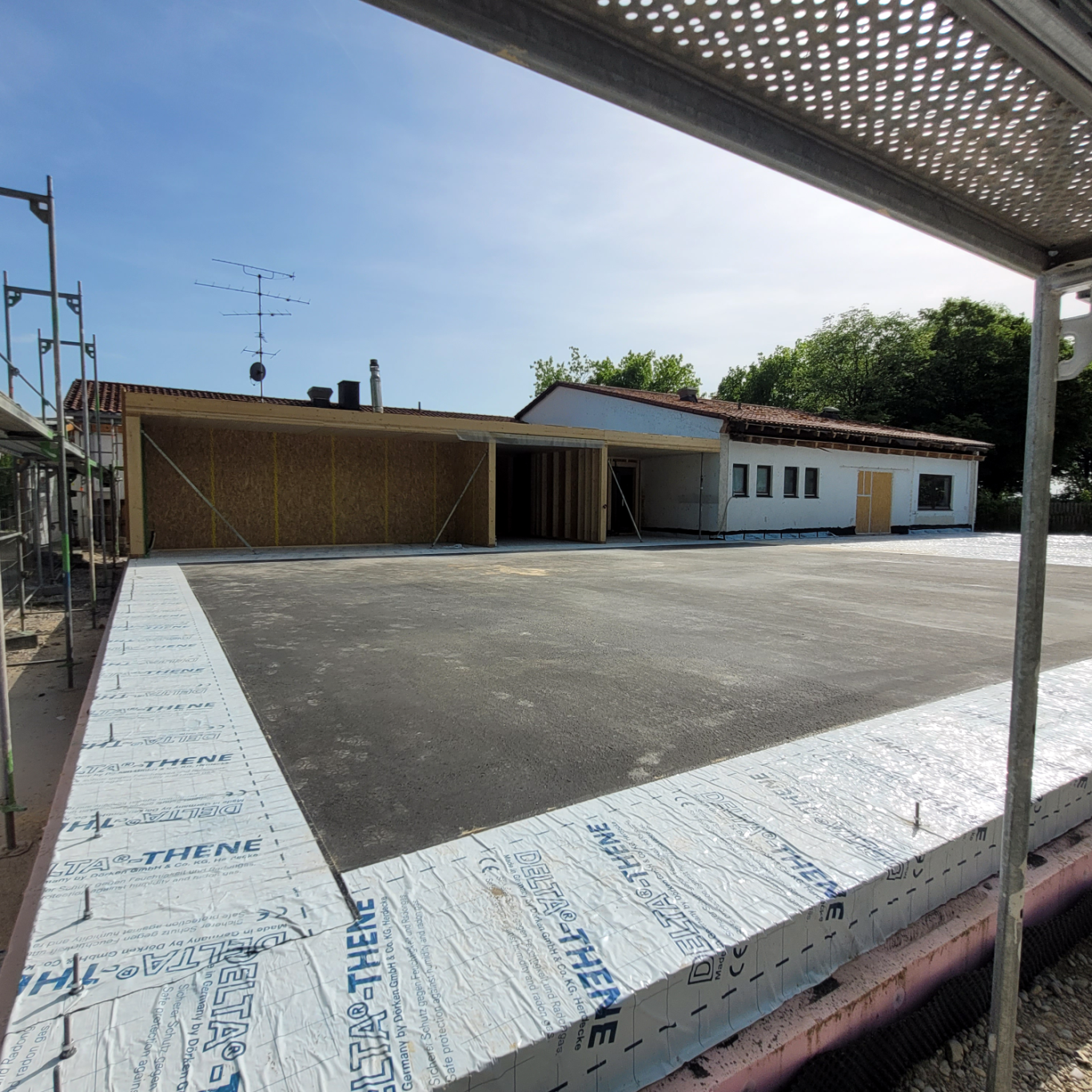

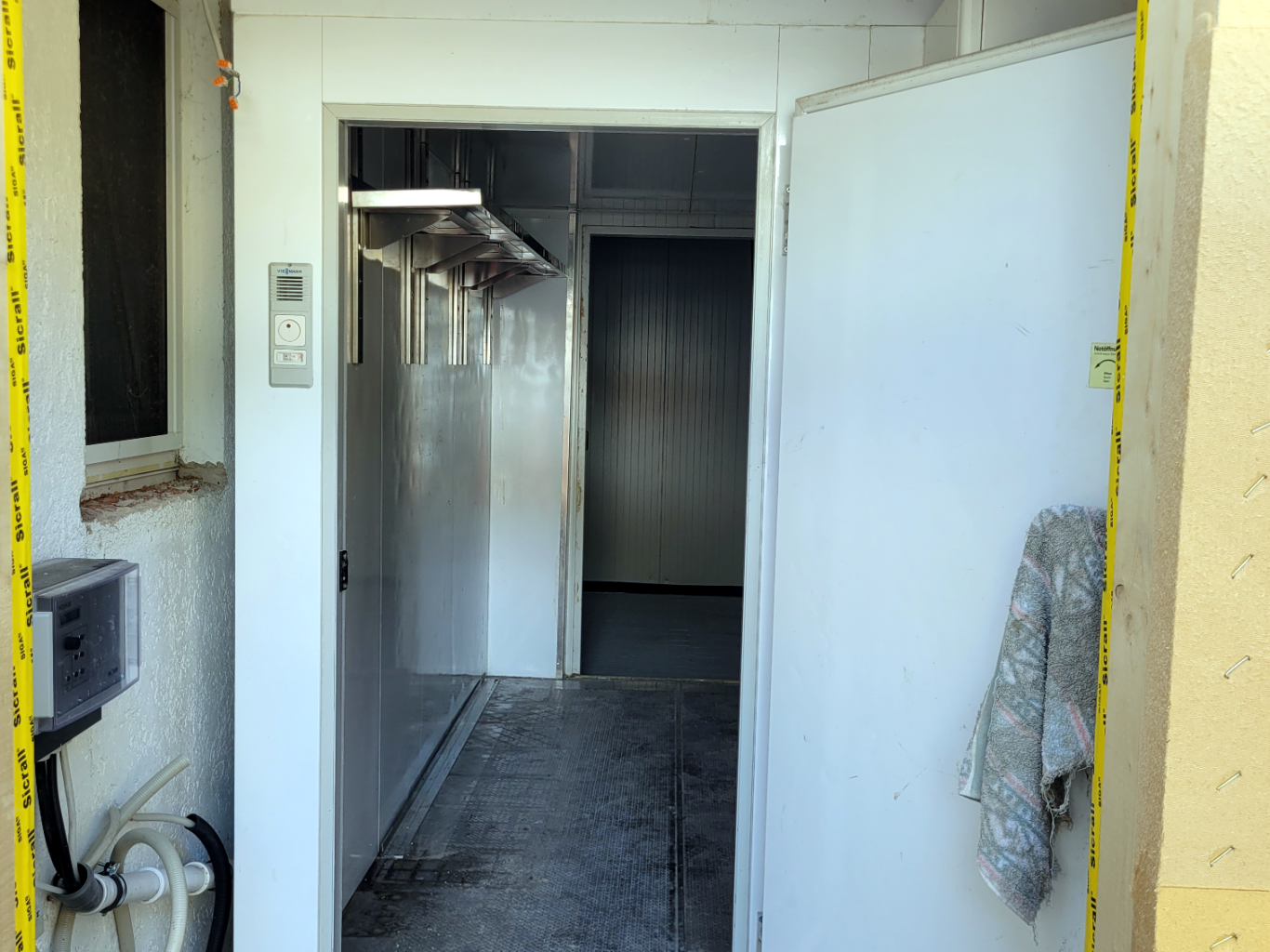

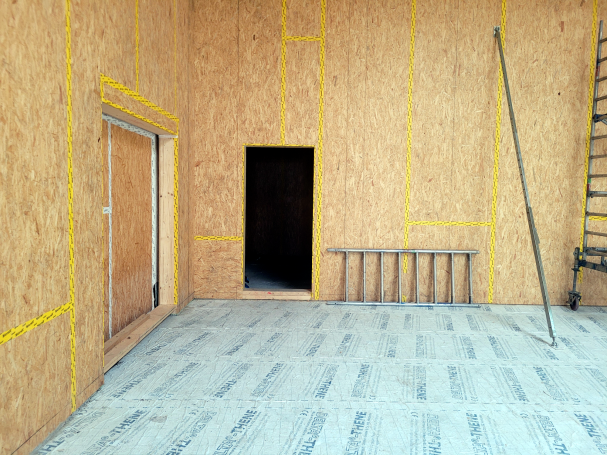

Bild oben: Auf dem  erkennt man links den Zugang aus der Wirtschaft in die aktuell entfernte Kühlkammer und unseren alten Eingang.

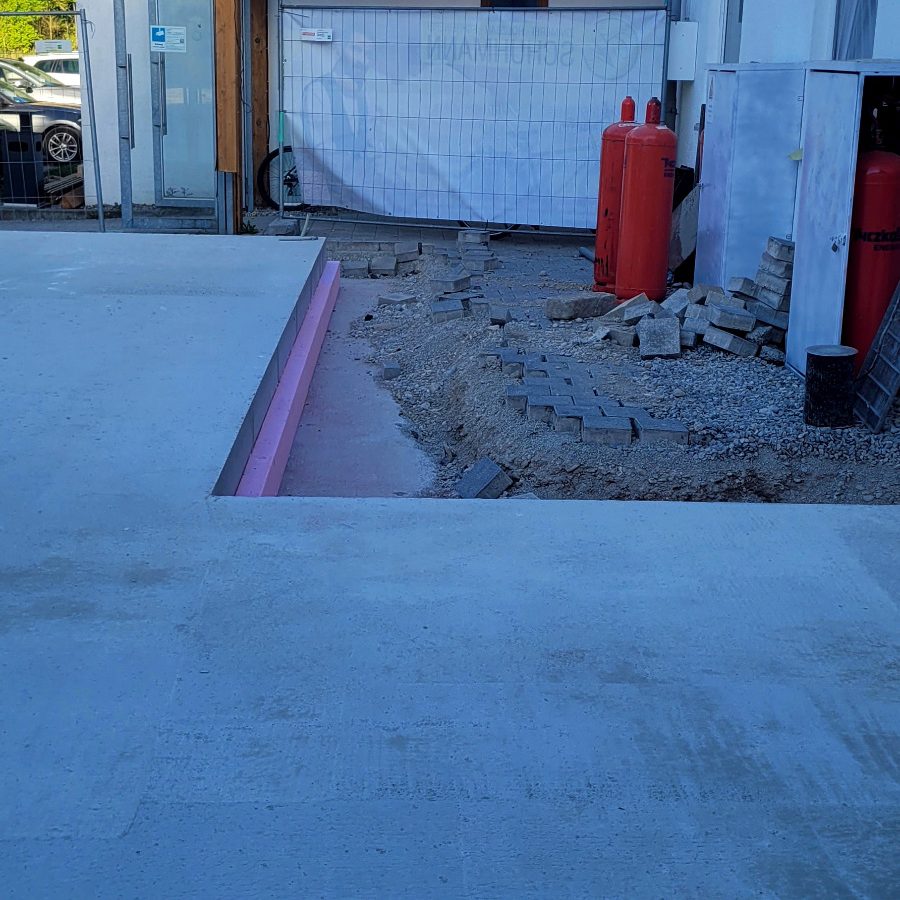

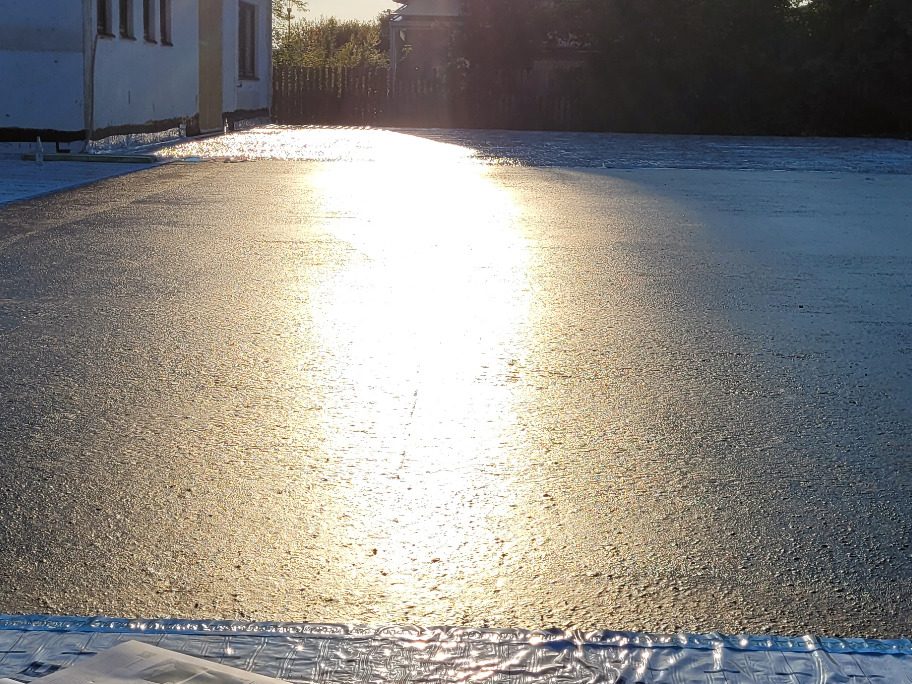

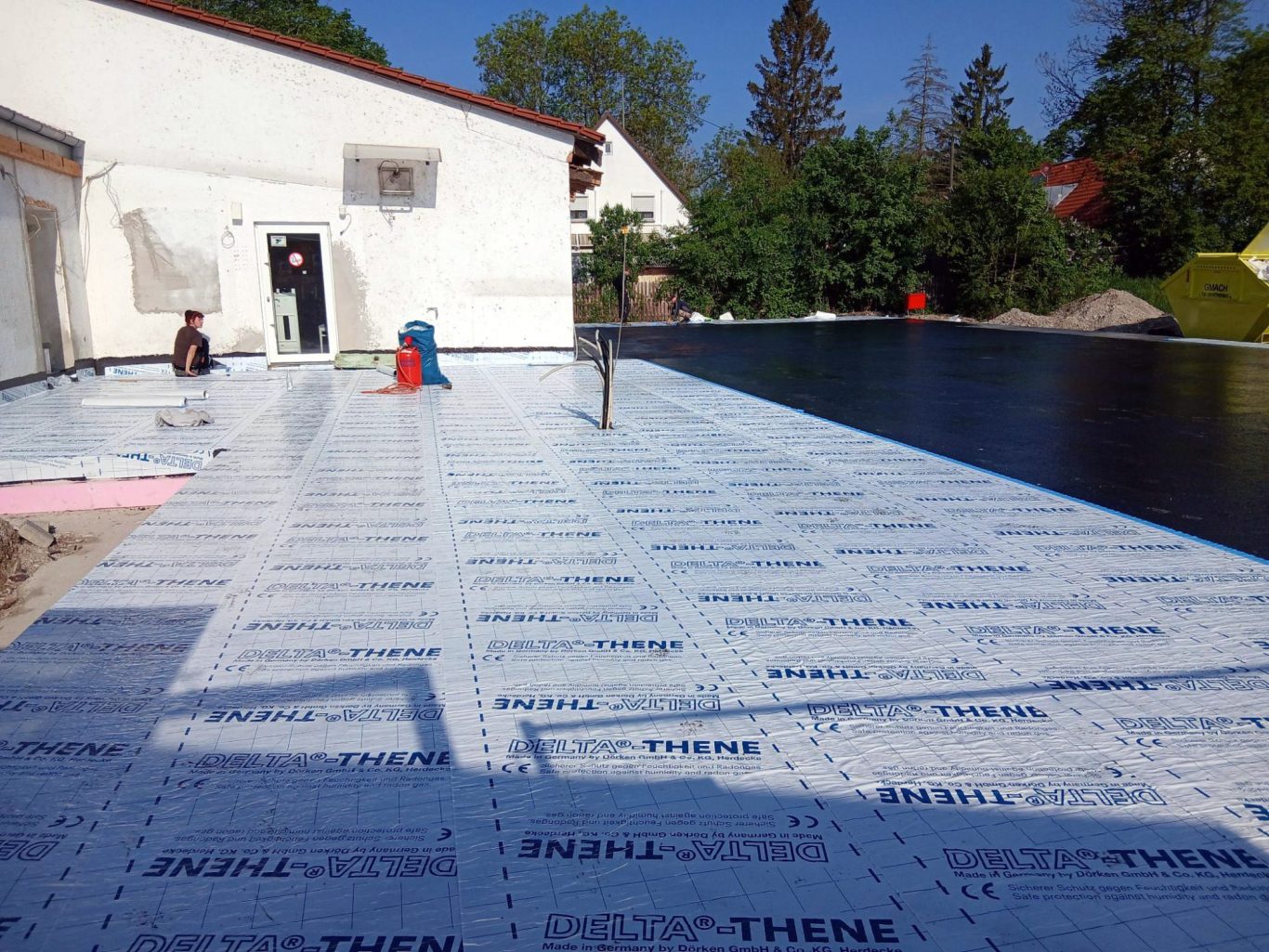

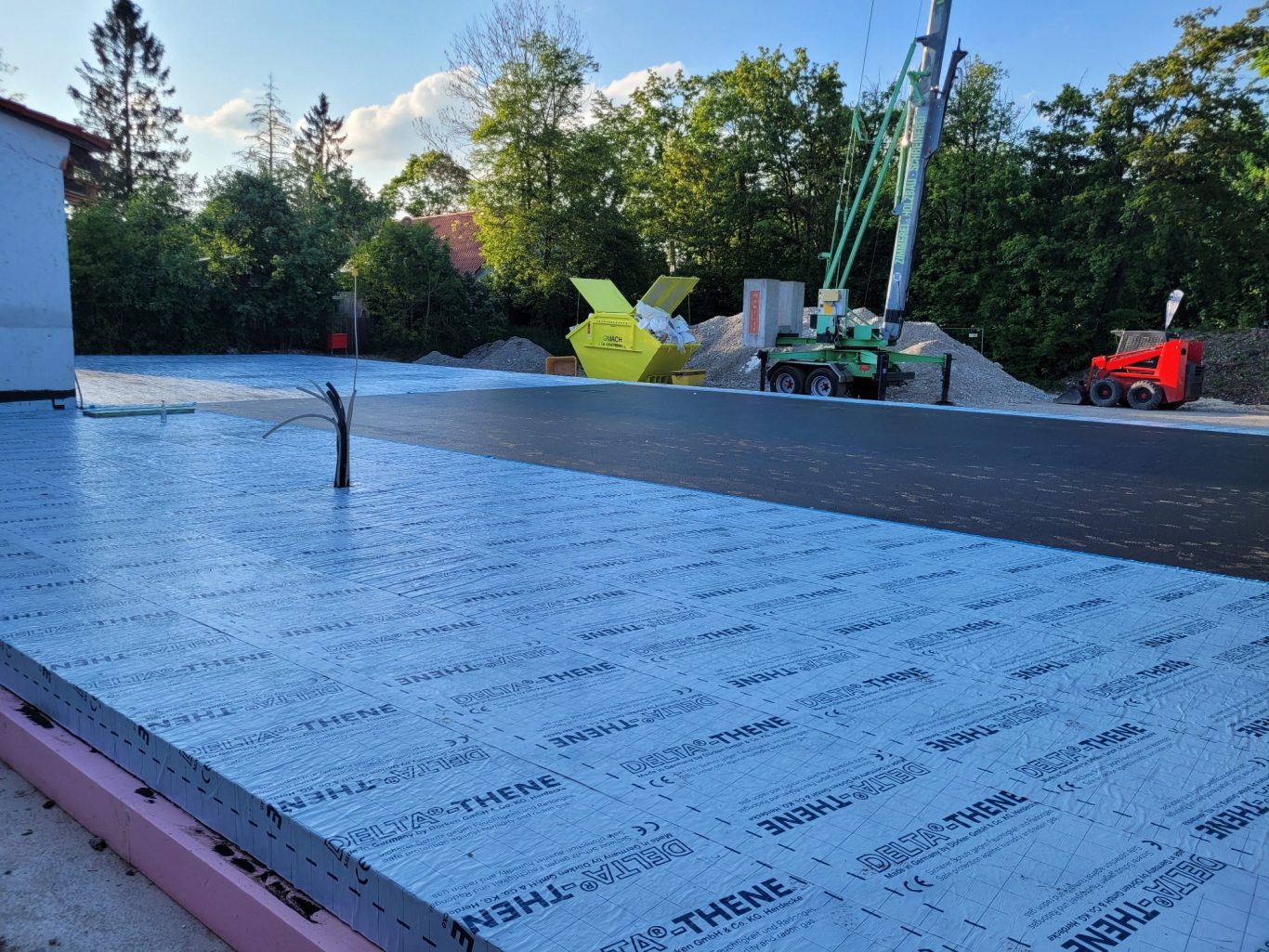

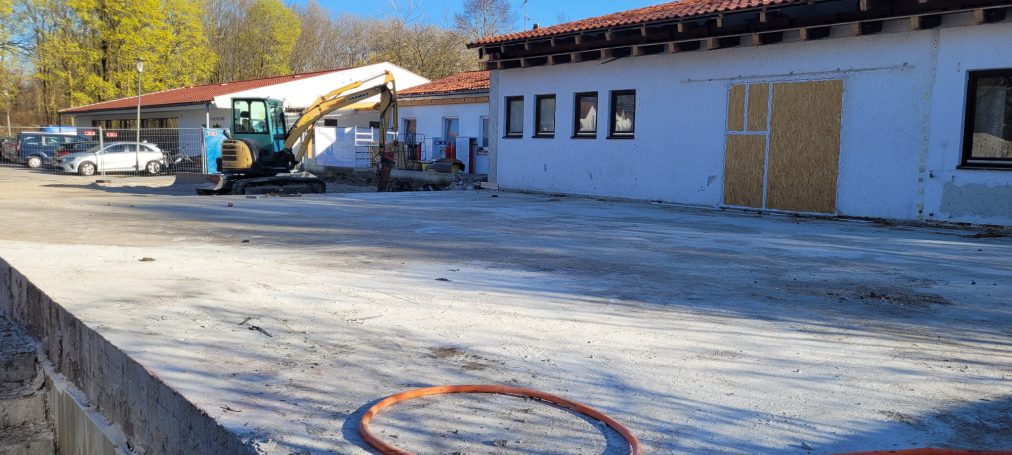

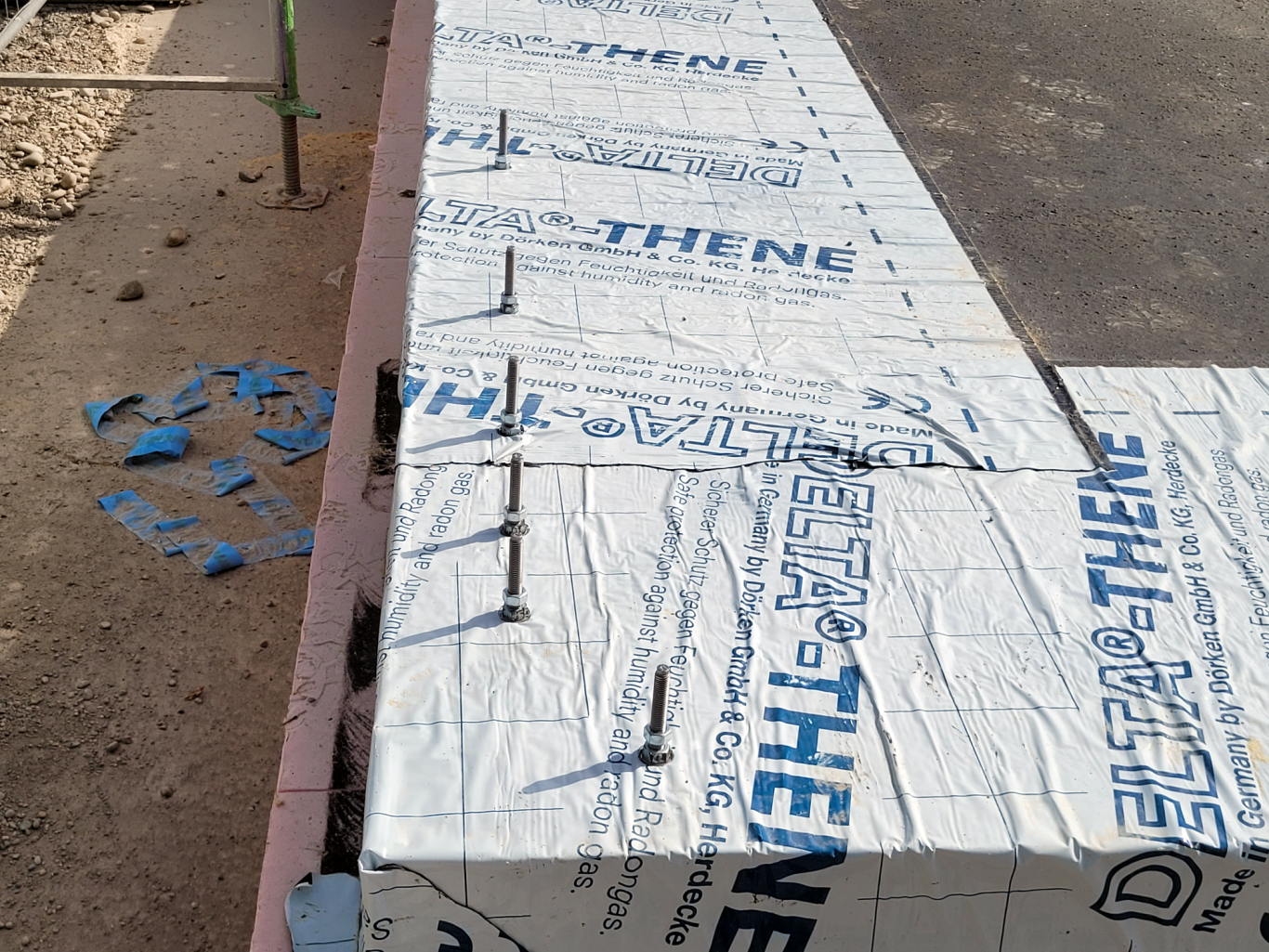

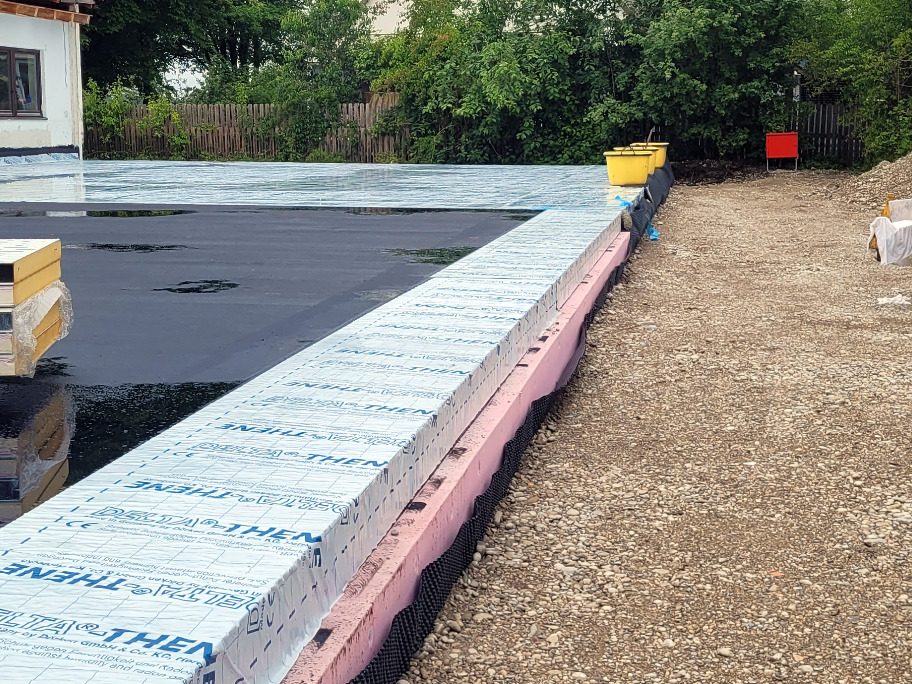

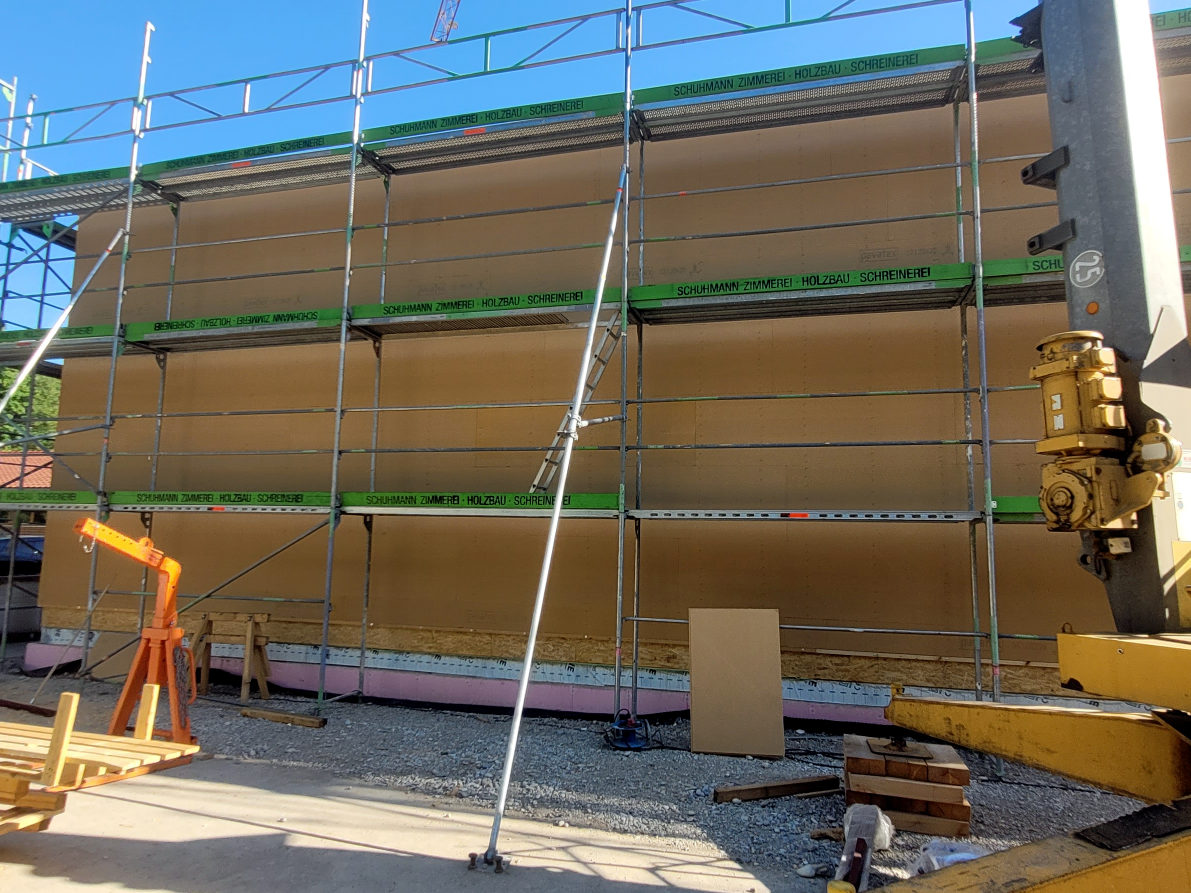

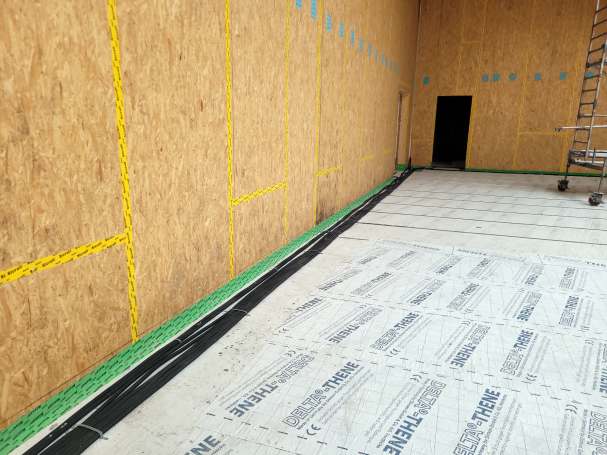

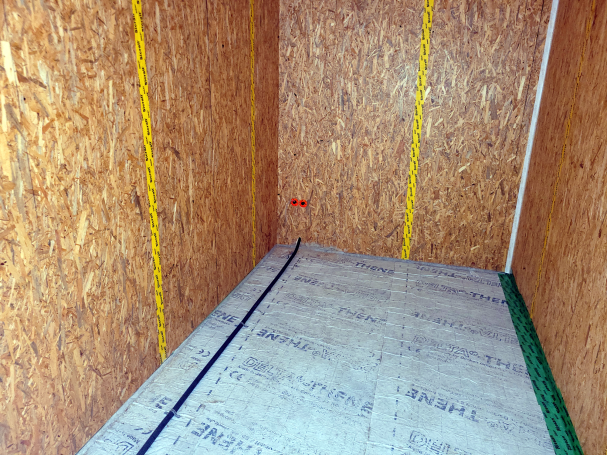

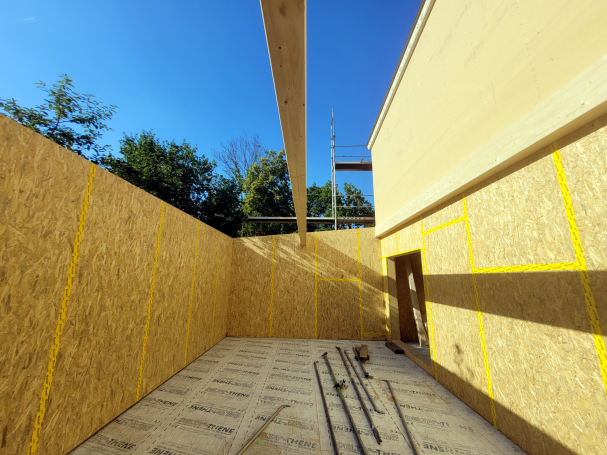

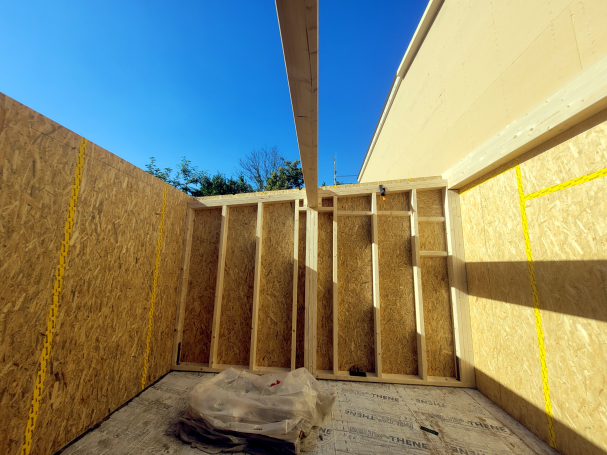

Bild unten: Die baulichen Aktivitäten beschränkten sich auf die Entfernung der Verschalung und der Anbringung einer Trennschicht

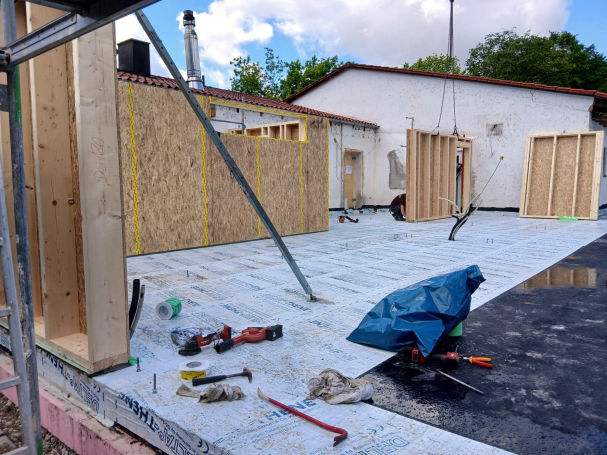

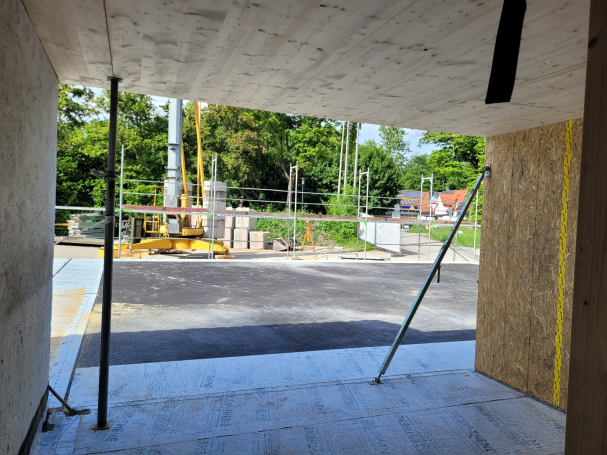

Eine erste Belastungsprobe der Neukonstruktion für den Eingangsbereich verlief auf jeden Fall schon einmal erfolgreich.

Neubau der Halle

18. April  - 25. April 2026

Die Bodenplatte - Teil 2

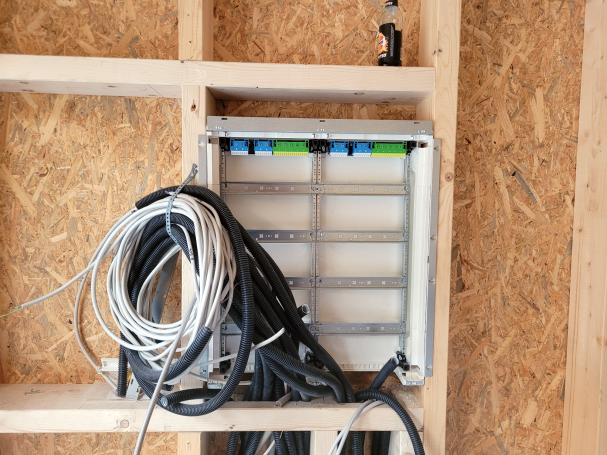

Bevor es zu dem eigentlichen Gießen des zweiten Teils der Bodenplatte kam - diese ist notwendig für den sicheren Stand der Kühlkammer und dient ebenso als Grundlage für die Damentoiletten - wurden alle elektrischen Steuerungen, die sich zuvor im Keller befanden an die Oberfläche verlegt, unter anderem die Steuerung für die Abwasserhebeanlage.

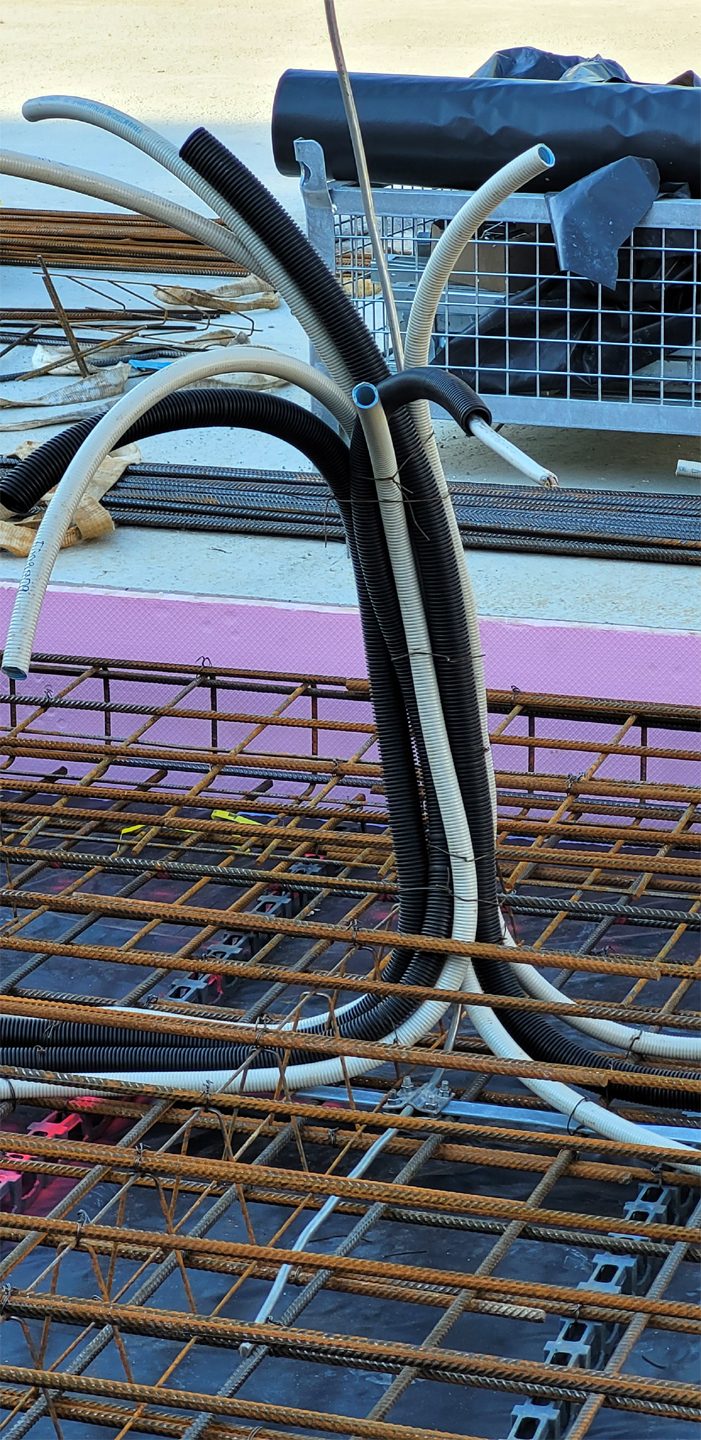

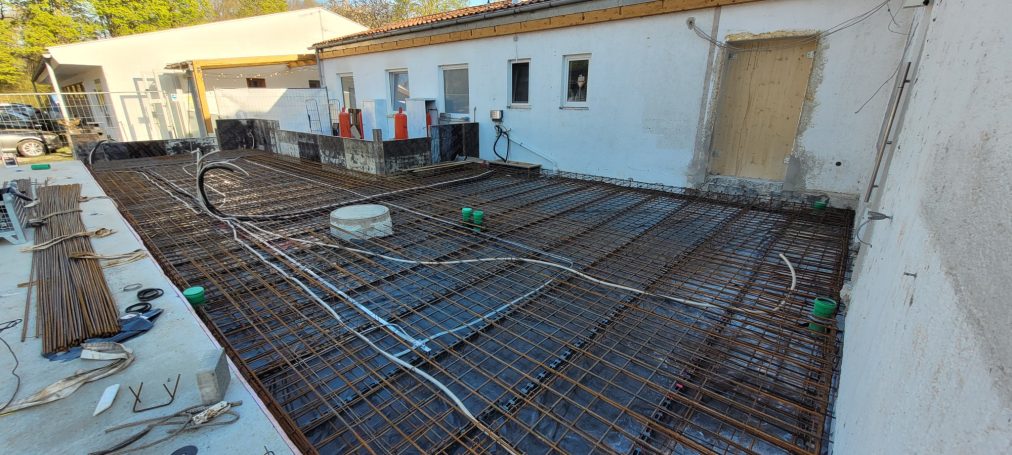

Auch diesmal  wurde viel Stahl eingebracht.  Im letzten Bild, gut erkennbar, der Revisionsschacht für die Hebeanlage sowie die Abwasseranschlüsse für die Damentoiletten sowie sonstige Leerrohre für die Versorgung der Halle.

Der Beton kommt

Freitag: Das Einbringen des Betons:

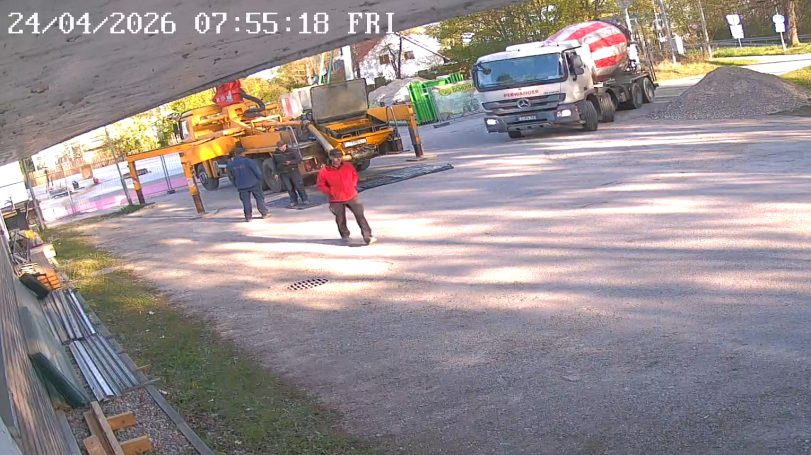

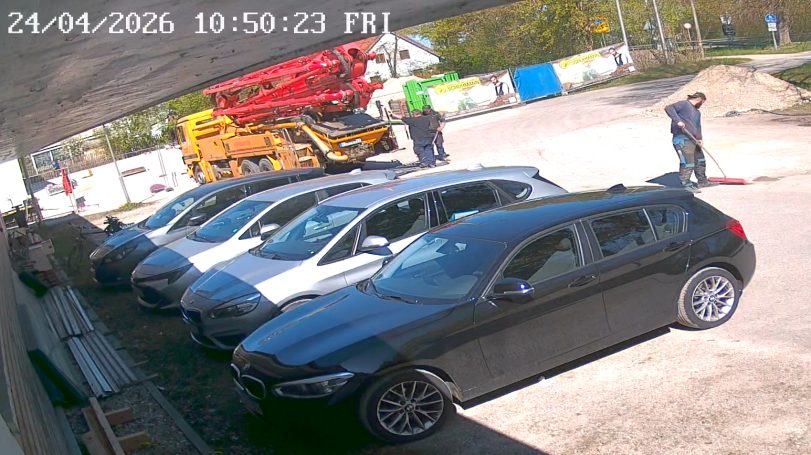

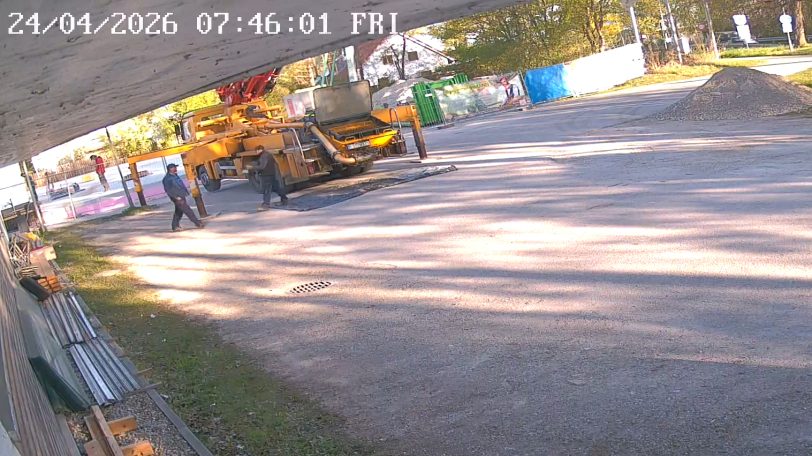

07:46 Uhr: Die Betonpumpe steht.              07:46 Uhr: Eintreffen des ersten Betons.      10:50 Uhr: Abbau der Betonpumpe

Kunst am Bau

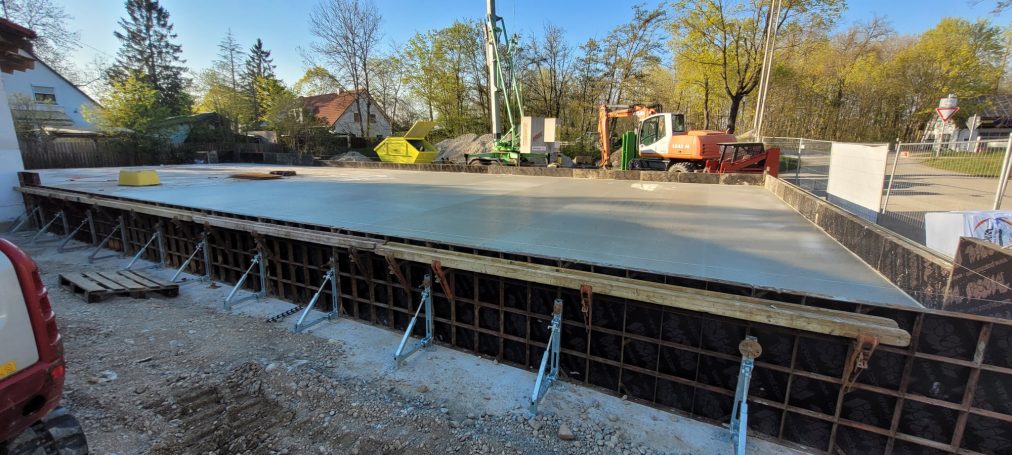

Das Ergebnis

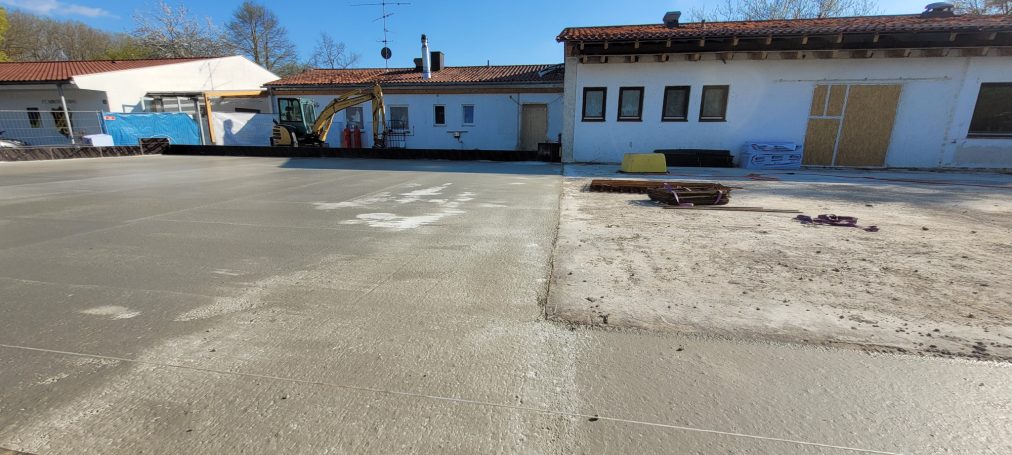

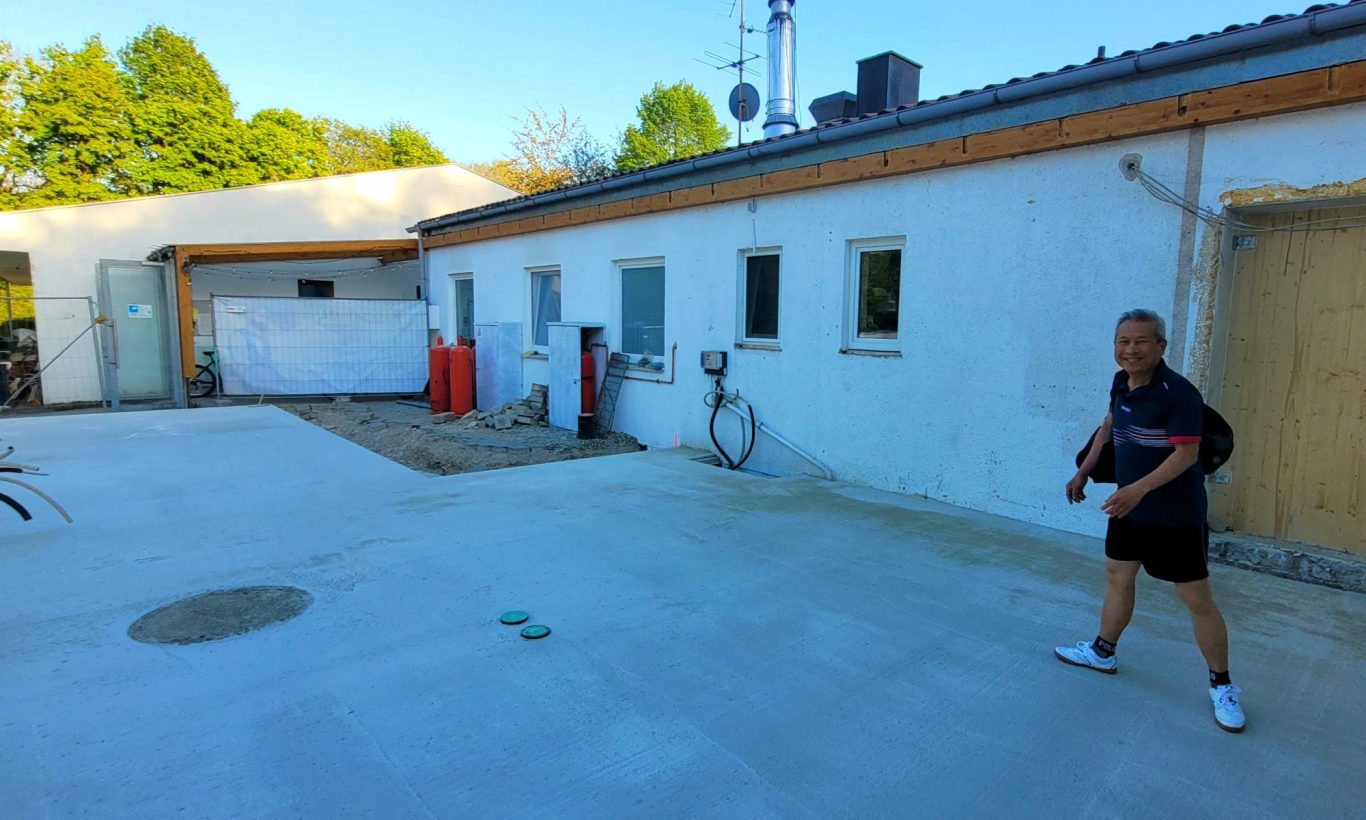

18:51 Uhr: Der zweite Teil der Betonplatte ist fertig

Reste aus der Vergangenheit

Ein Relikt aus guter alter Zeit: Der Thermosat vom Stüberl

11. April  - 18. April 2026

Jetzt ist sie da: Die Bodenplatte

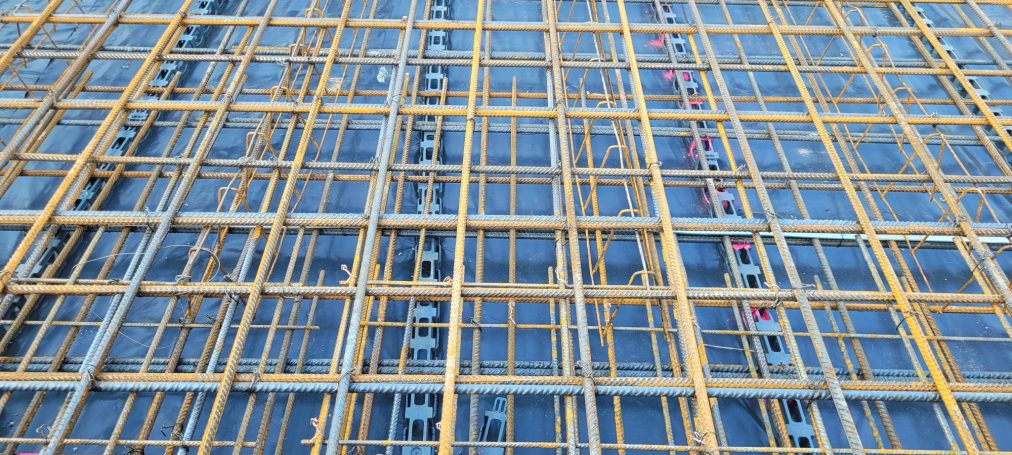

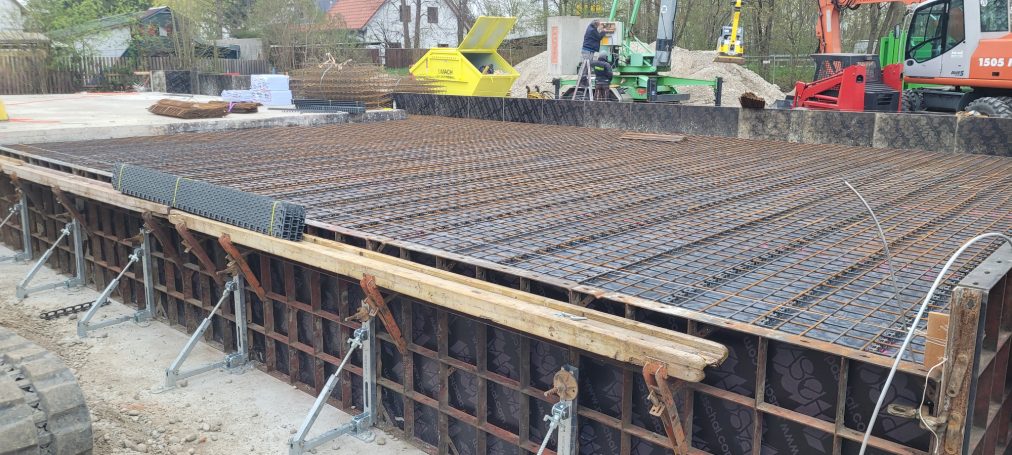

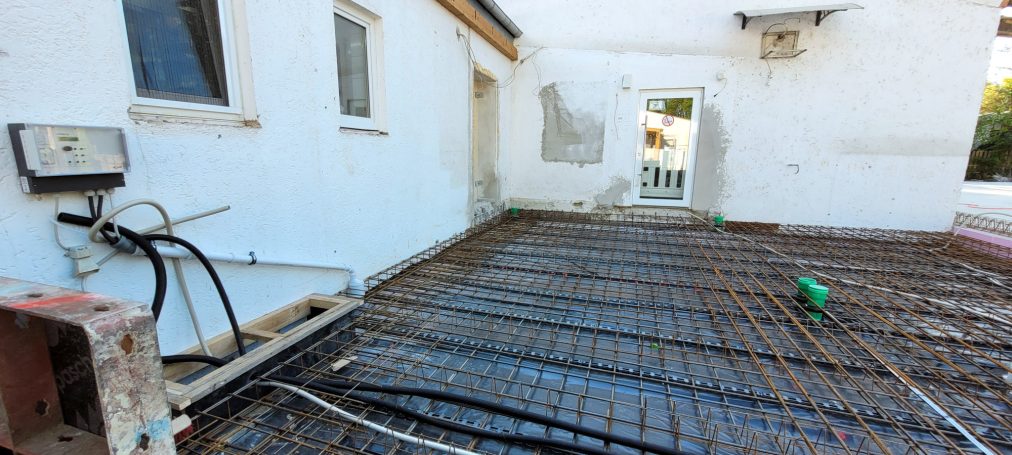

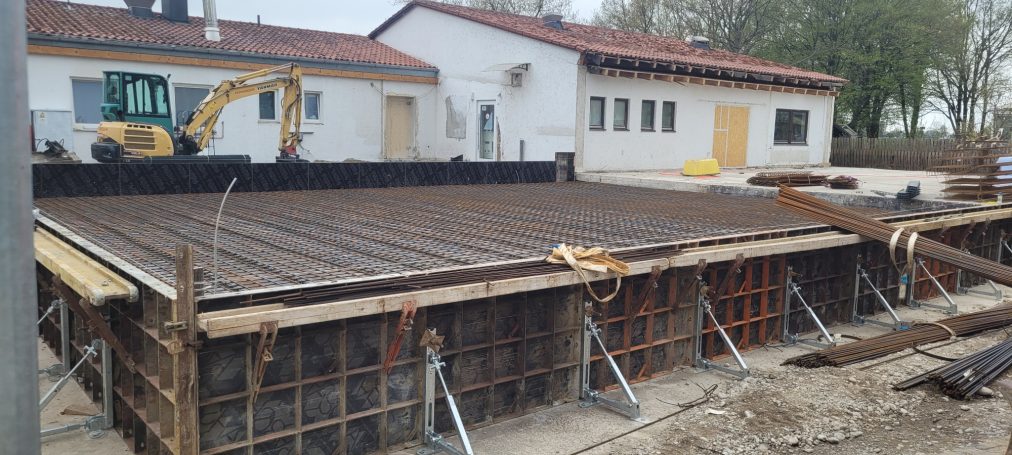

Ab Montag wurde viel Stahl  in die Konstruktion eingebracht. Gut zu erkennen im letzten Bild die Struktur der Bewehrung. Jetzt ist alles bereit für den Beton.

Freitag: Das Einbringen des Betons:

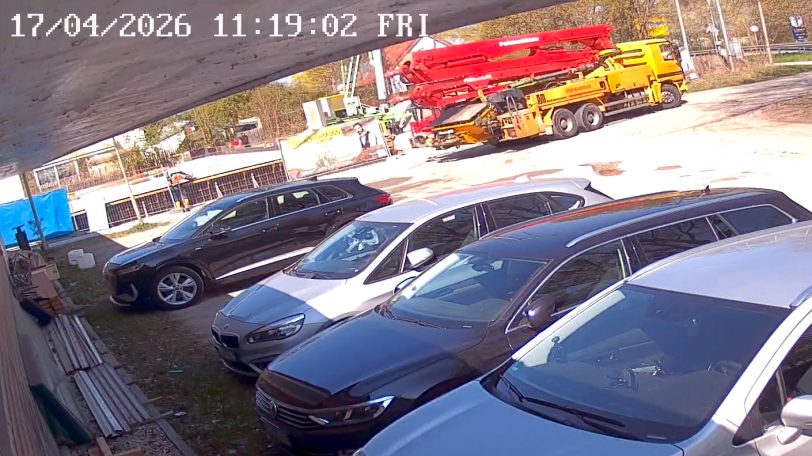

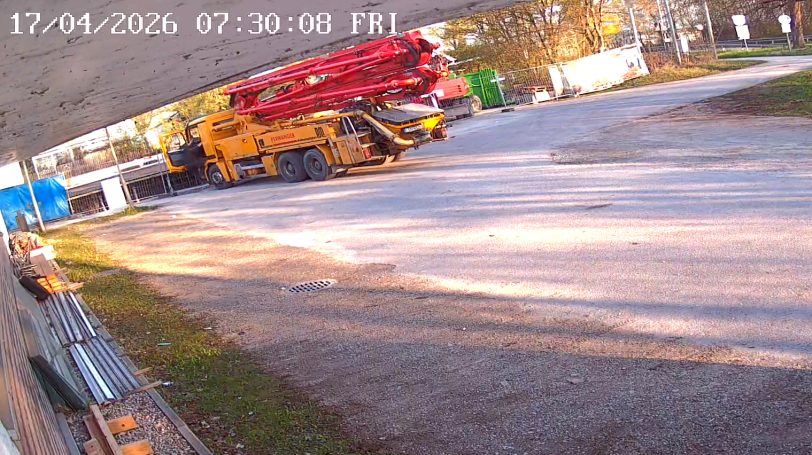

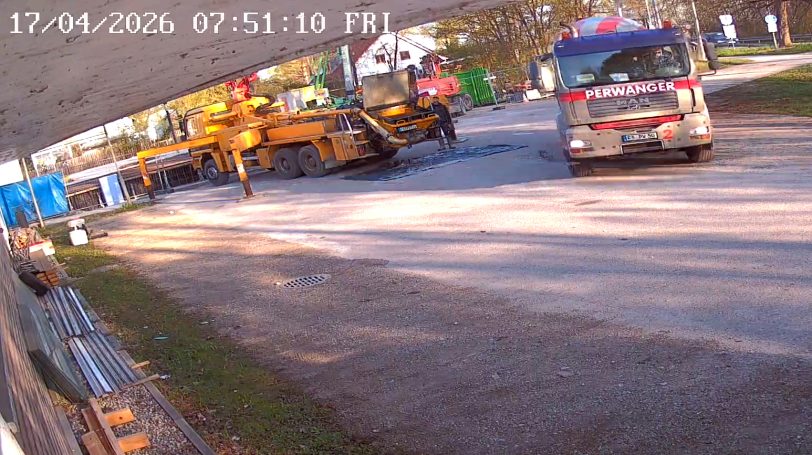

07:30 Uhr: Ankunft der Betonpumpe.          07:51 Uhr: Eintreffen des ersten Betons.      11:19 Uhr: Abfahrt der Betonpumpe

18:22 Uhr: Das Ergebnis vom Freitagabend.

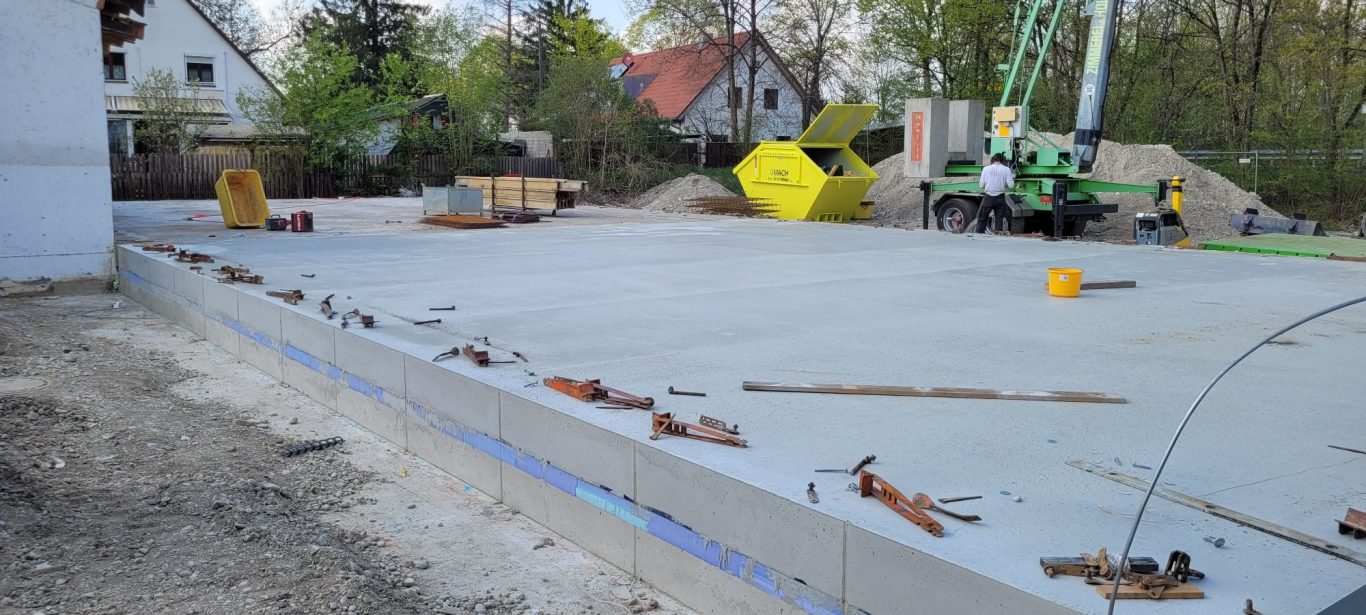

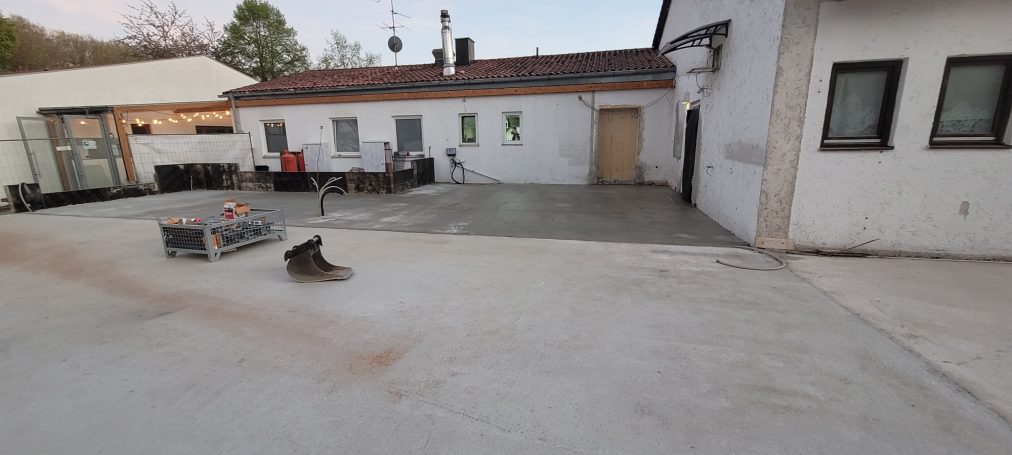

Samstag: Die Bodenplatte ohne Verschalung

04. - 11. April 2026

Die Bodenplatte nimmt Konturen an
Nach dem Osterfest wurde so richtig "rangeklotzt".

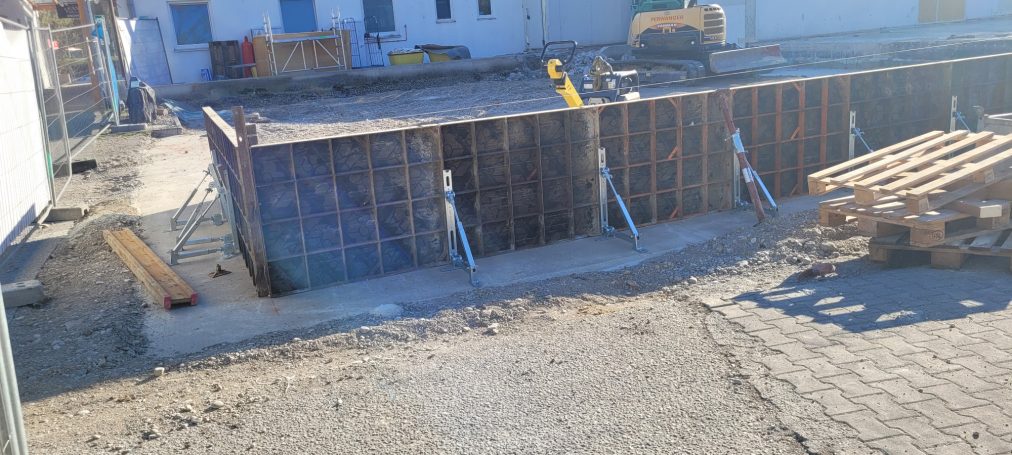

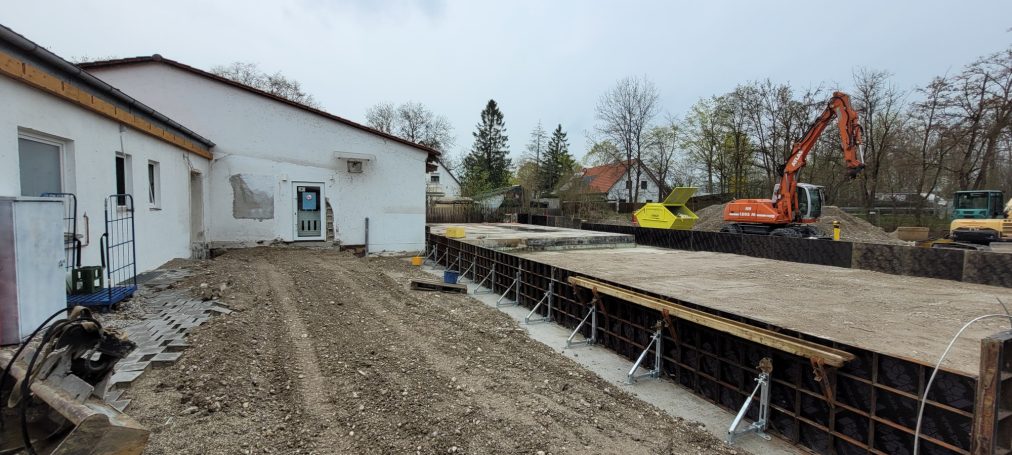

Zunächst wurde an der West- und dann an der Nordseite die Verschalung für die Bodenplatte an den zuvor vorbereiteten Betonflächen aufgestellt.

Anschließend wurde die Kühlkammer der Wirtschaft ausgebaut und durch einen Kühlanhänger ersetzt.

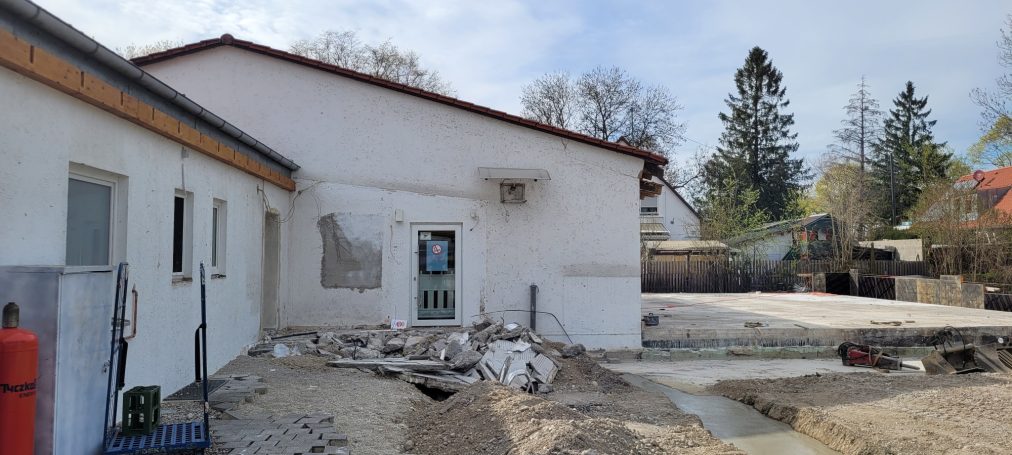

Danach blieb von dem ursprünglichen Gang zur Halle kein Stein mehr auf dem anderen.

Jetzt war es nun auch möglich die komplette Ost- und die Südseite der Verschalung zu stellen.

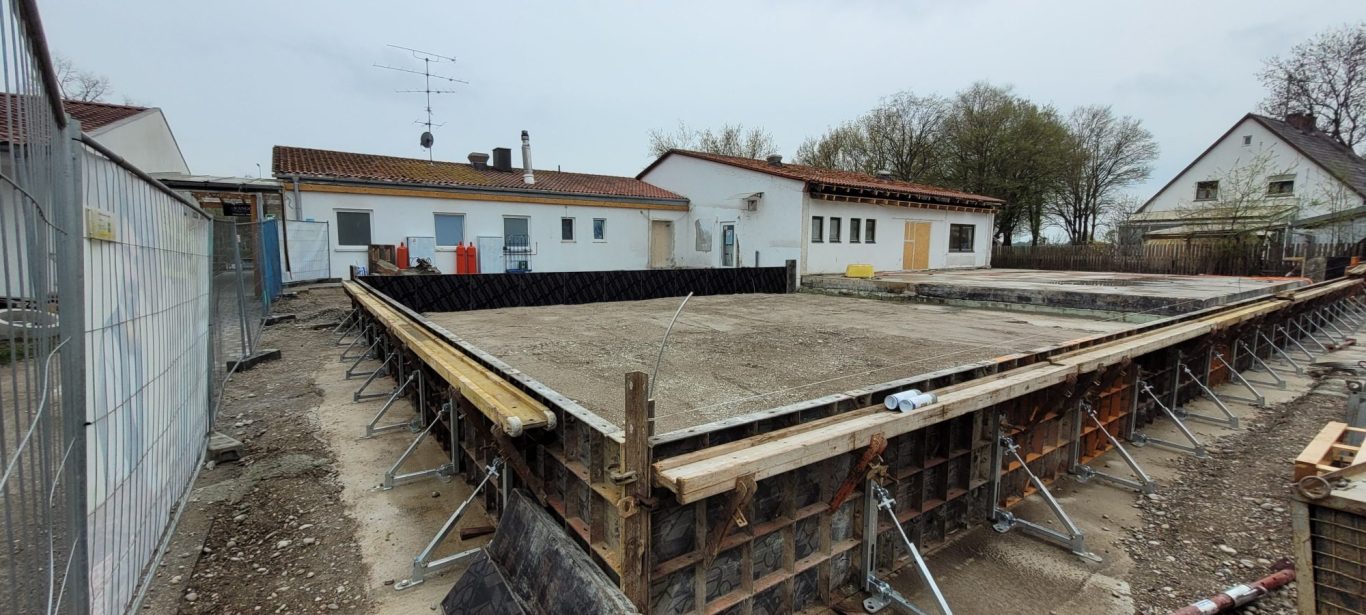

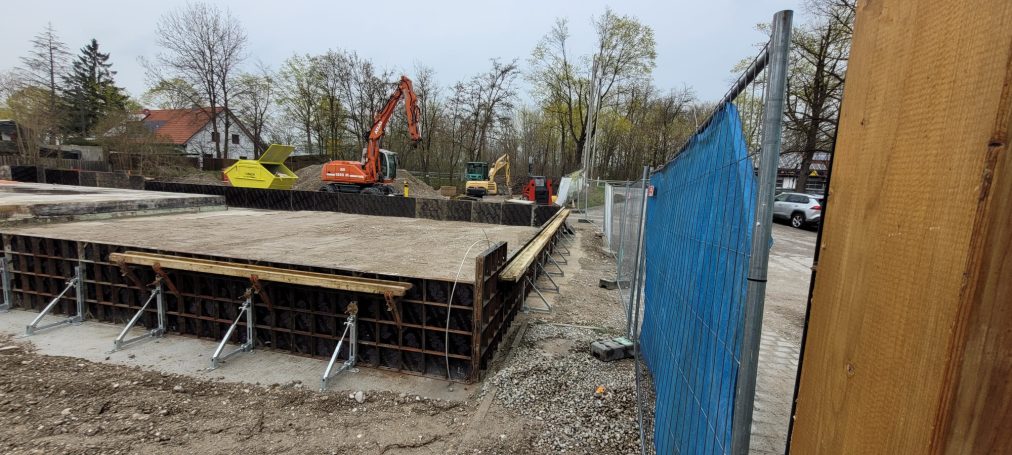

Abschließend noch ein Bild der zukünftigen Bodenplatte in voller Größe.

Ausblick:
Im nächsten Schritt wird die Stahl-Bewehrung eingelegt und dann kann der Beton eingebracht werden.

28. März - 04. April 2026

Es geht voran.
Im oben genannten Zeitraum wurden die Vorbereitungsarbeiten für die  Bodenplatte gemacht.

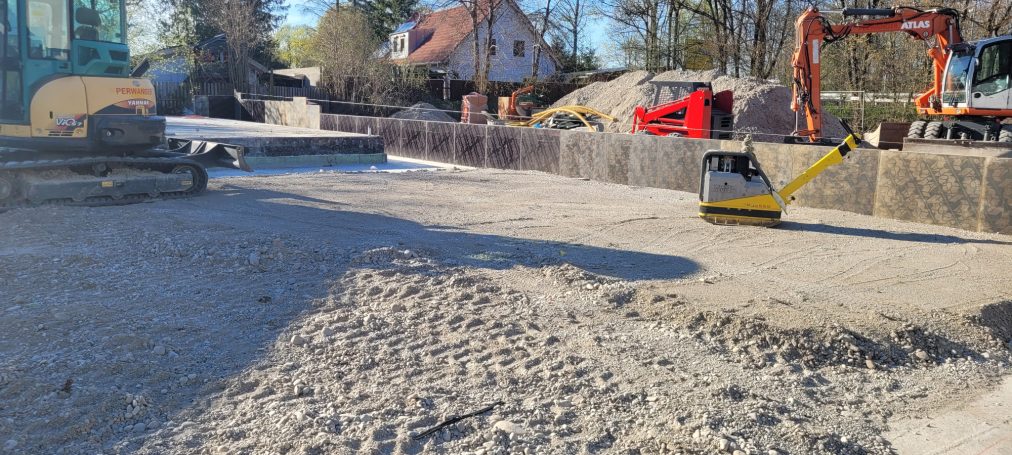

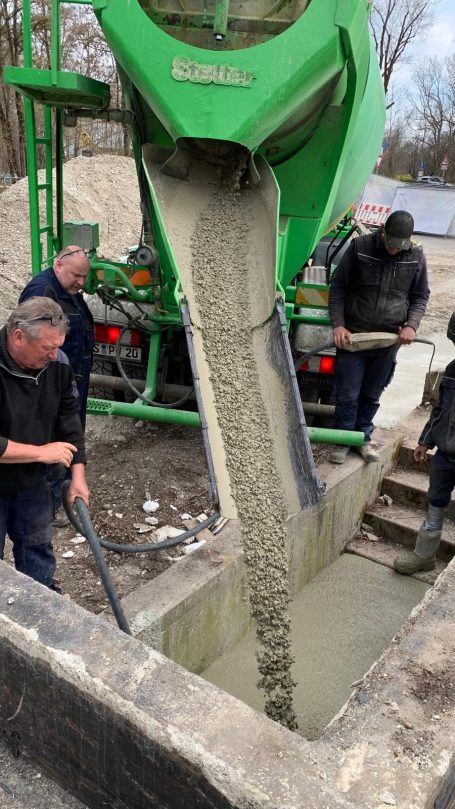

Das Ziel ist, durch Auffüllen mehrerer Betonschichten an die vorhandene Platte eine mechanisch solide Verbindung zwischen der bestehenden Platte und der neuen Platte zu erstellen.

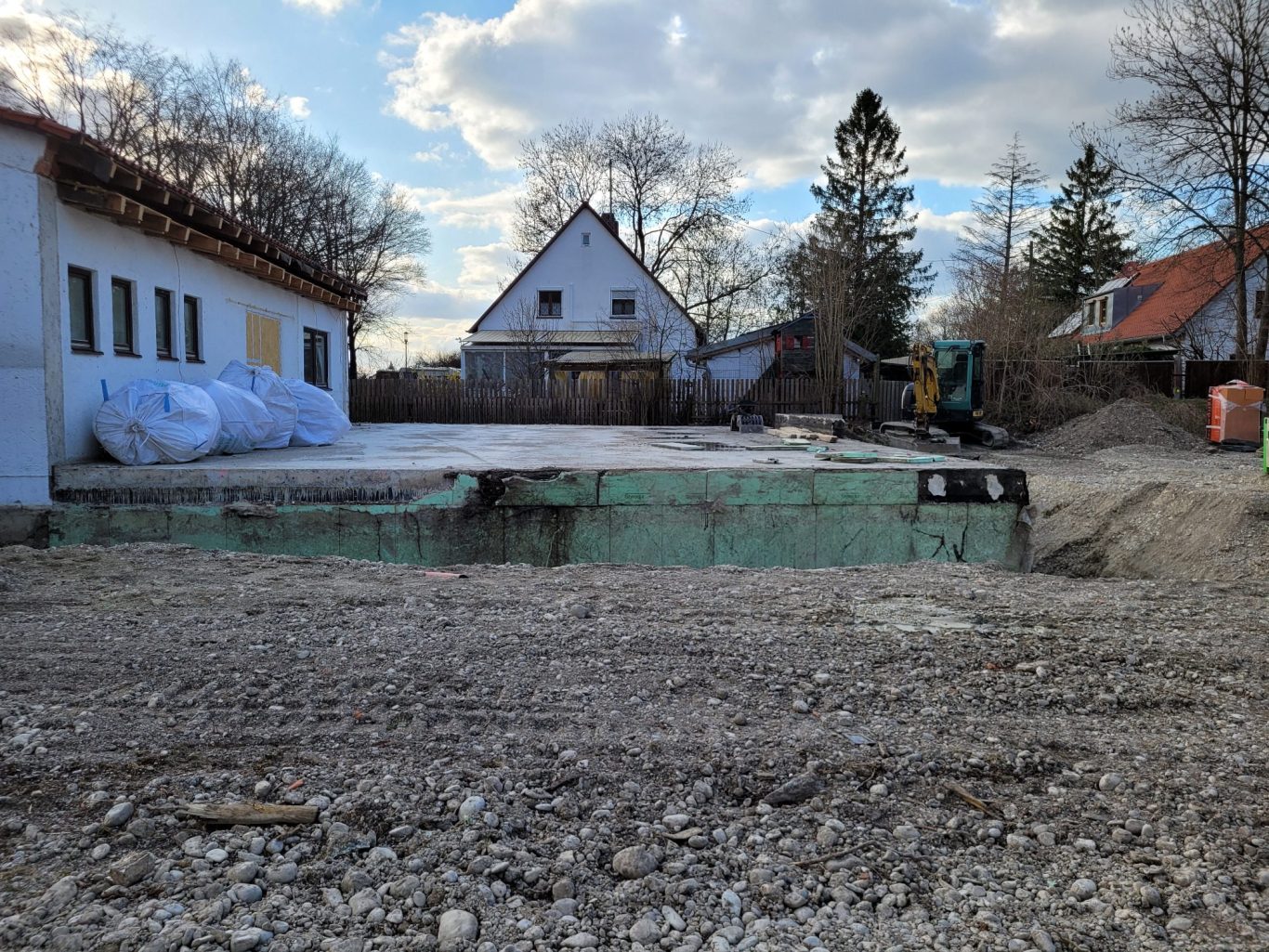

Hier zur zunächst einmal zur Verdeutlichung die Ausgangslage (Bild oben)

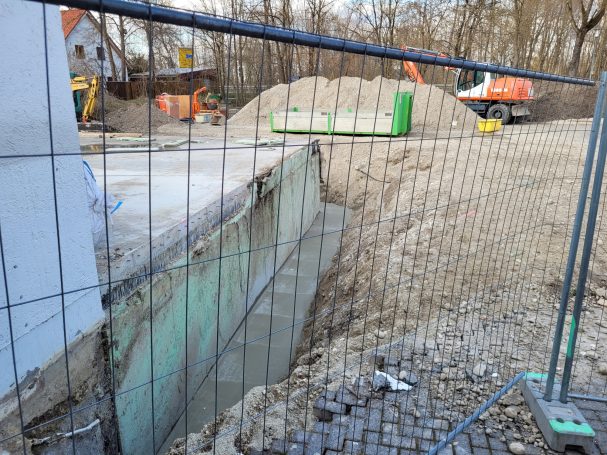

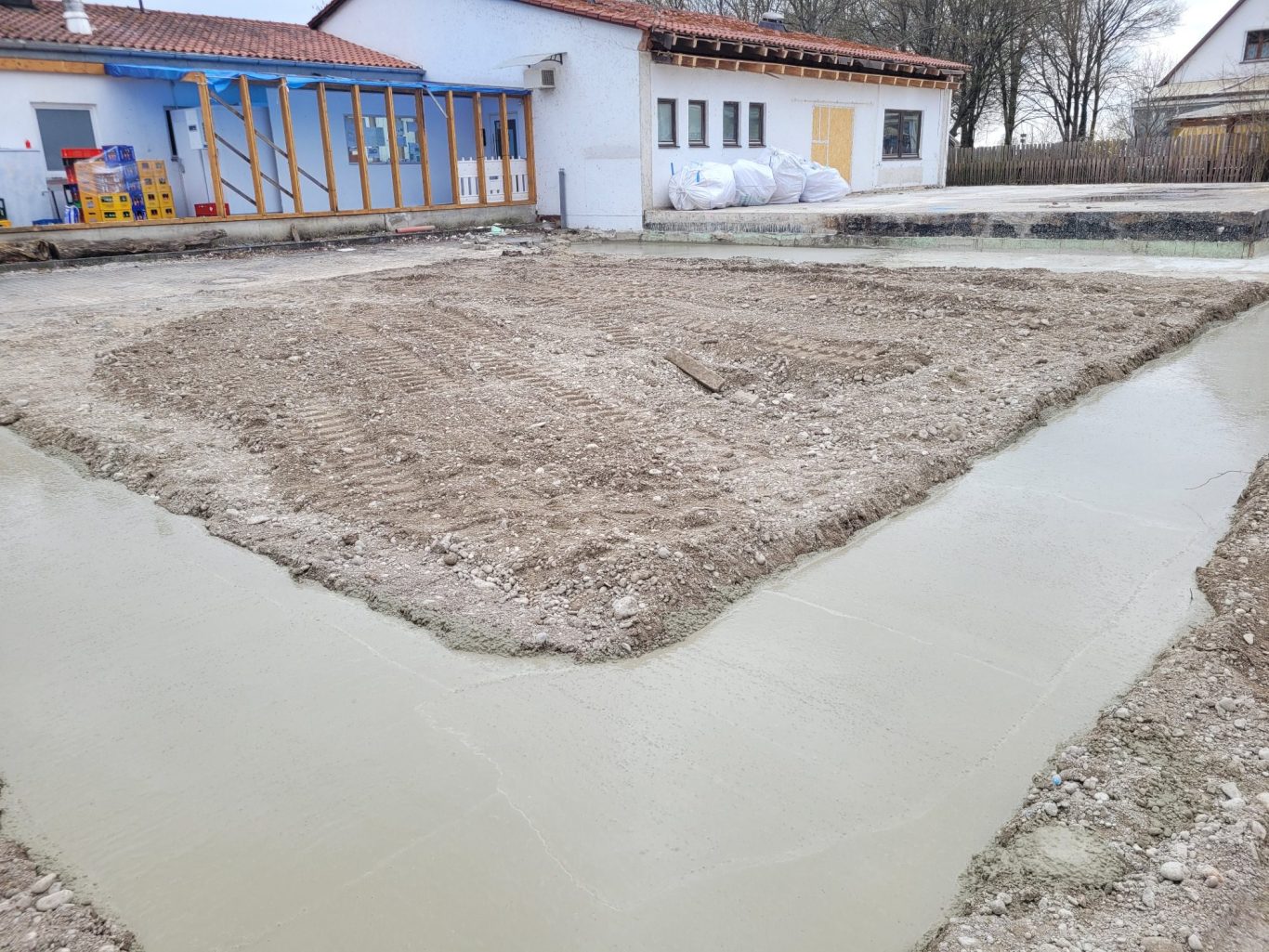

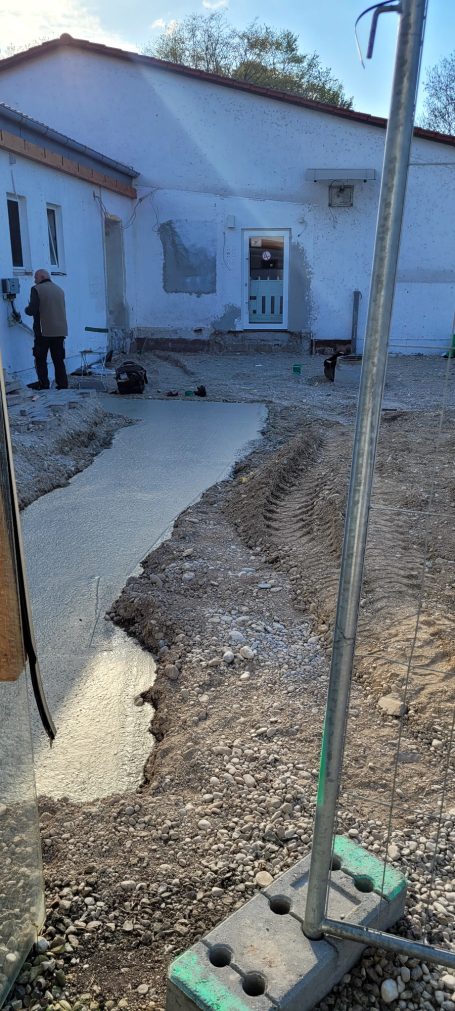

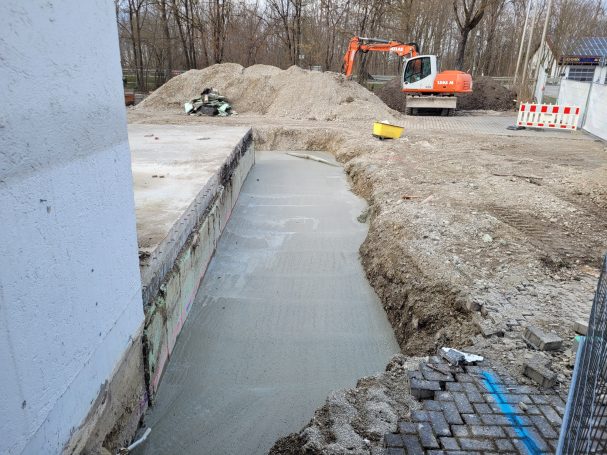

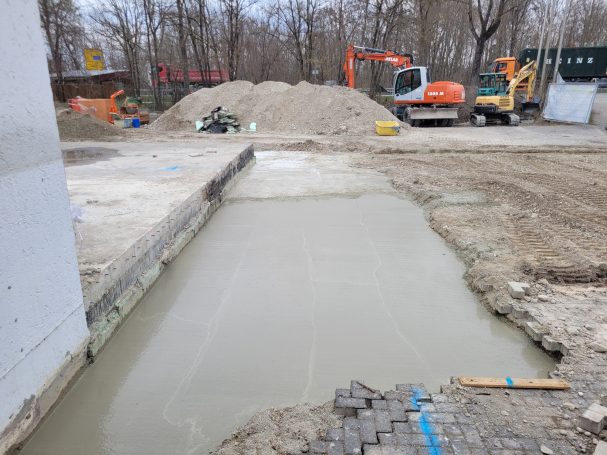

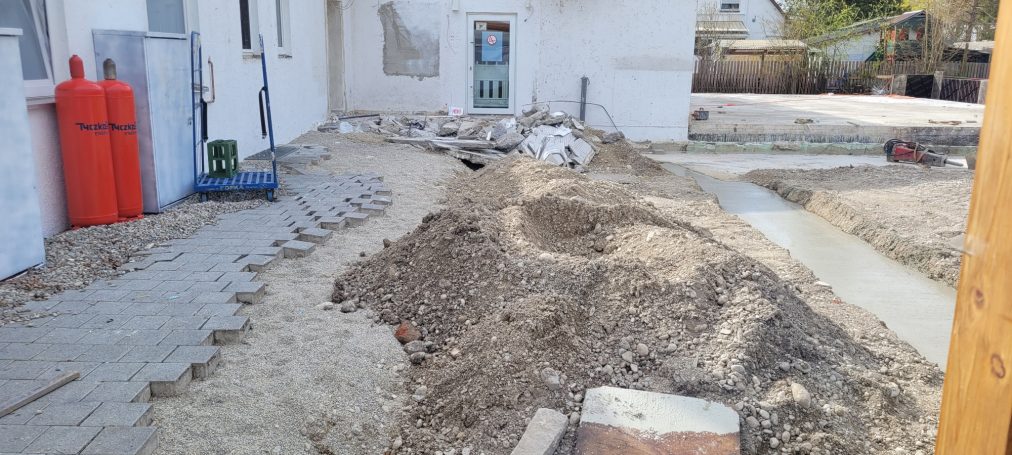

Von links nach rechts: Schicht für Schicht wurde der Graben mit Beton aufgefüllt. Im zweiten Bild kann man noch unsere (jetzt ummantelte) Stromversorgung sehen.
Bemerkung: Es ist geplant nach der Fertigstellung der Halle die Stromversorgung umlegen zu lassen, damit man im Falle eines Falles an die Leitung stets herankommt. Und dann aber mit einem exakten Plan.

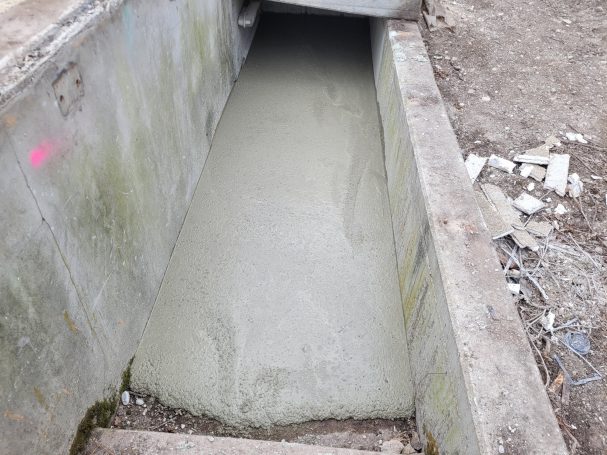

Hier der Verfüllung der Abgangstreppe zum Schießstand - und das Ergebnis hernach.

In diesem Bild kann man sehr schön die ungefähren Abmessungen der neuen Halle erkennen

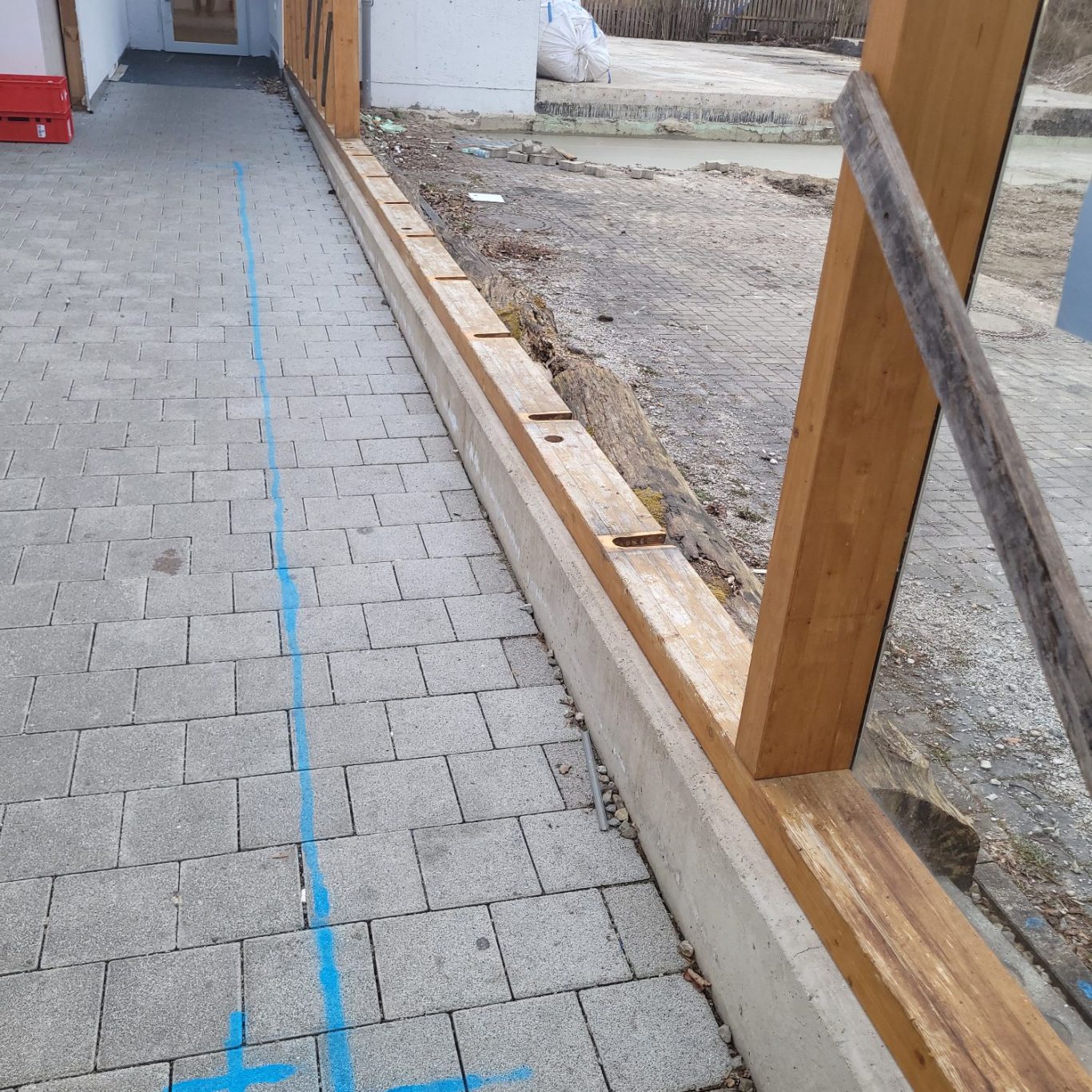

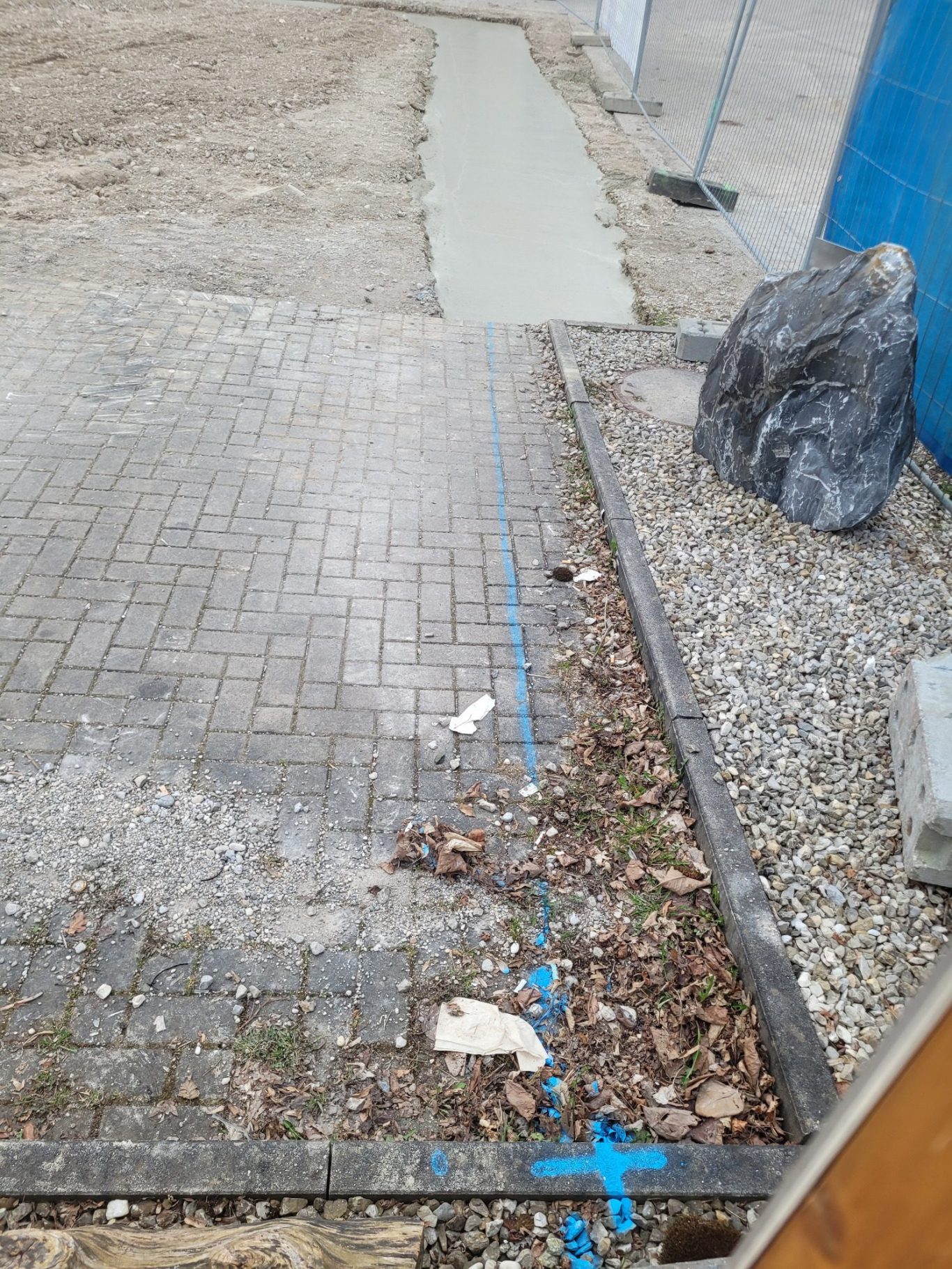

Diese blaue Linie zeigt die östliche Begrenzung der Halle

Diese blaue Linie  zeigt die Position der Brandmauer zur Wohnung im Bestand des Sportheims.

21. - 28. März 2026

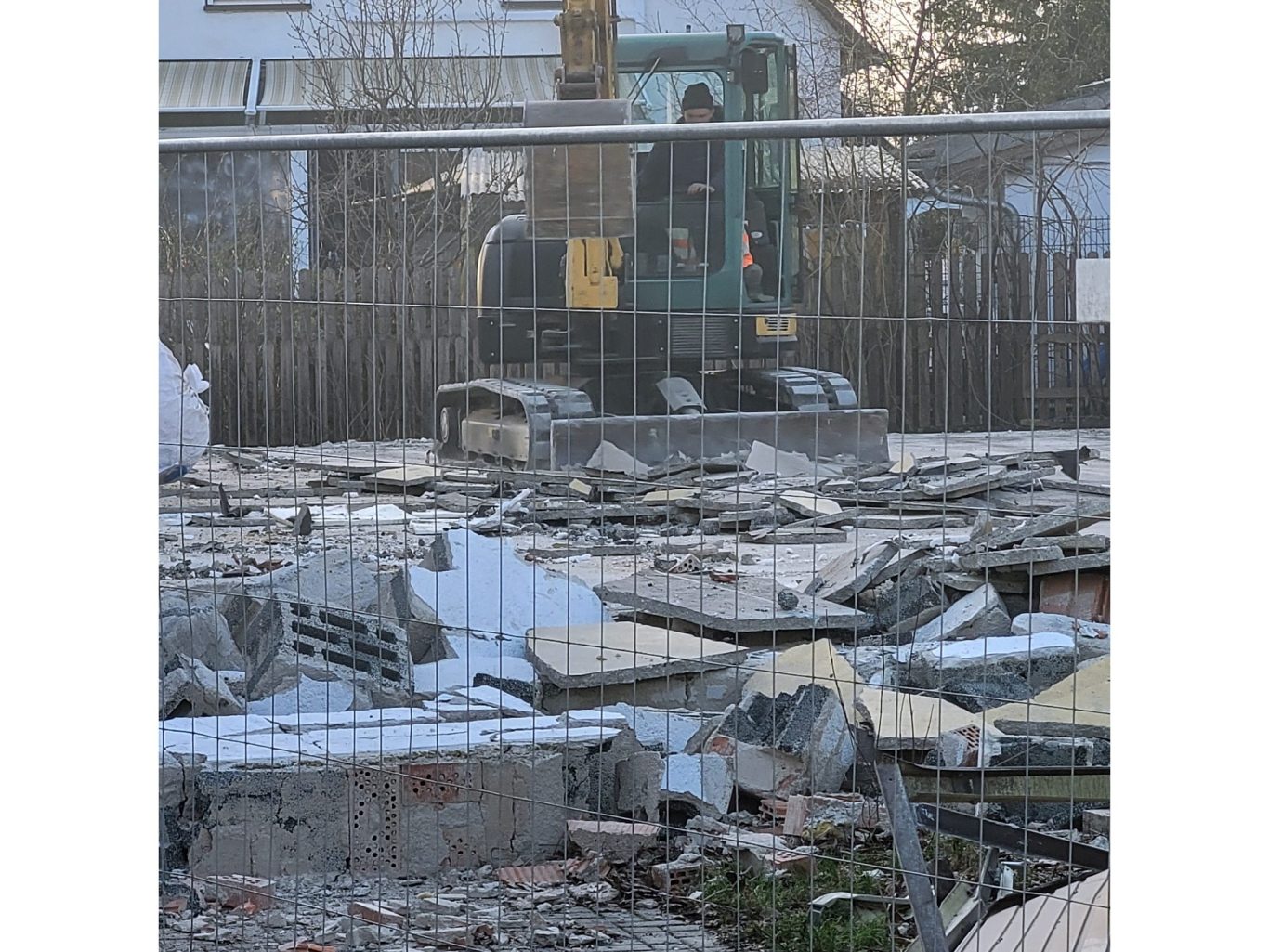

Die Abrissarbeiten schreiten zügig voran. Zunächst wurde der Geräteraum vollständig entfernt und anschließend die Bodenplatte, besser die Decke des Schießstandes, von dem Erdreich und den dort befindlichen Pflanzen befreit.
Zum Schluss waren noch die Decke von einer Zwischenschicht abzutragen.

Schreck 1:
Am Dienstag: Stromausfall um 16:30 Uhr. Der Bagger hatte unsere komplette Stromversorgung gekappt.

Schreck 2:

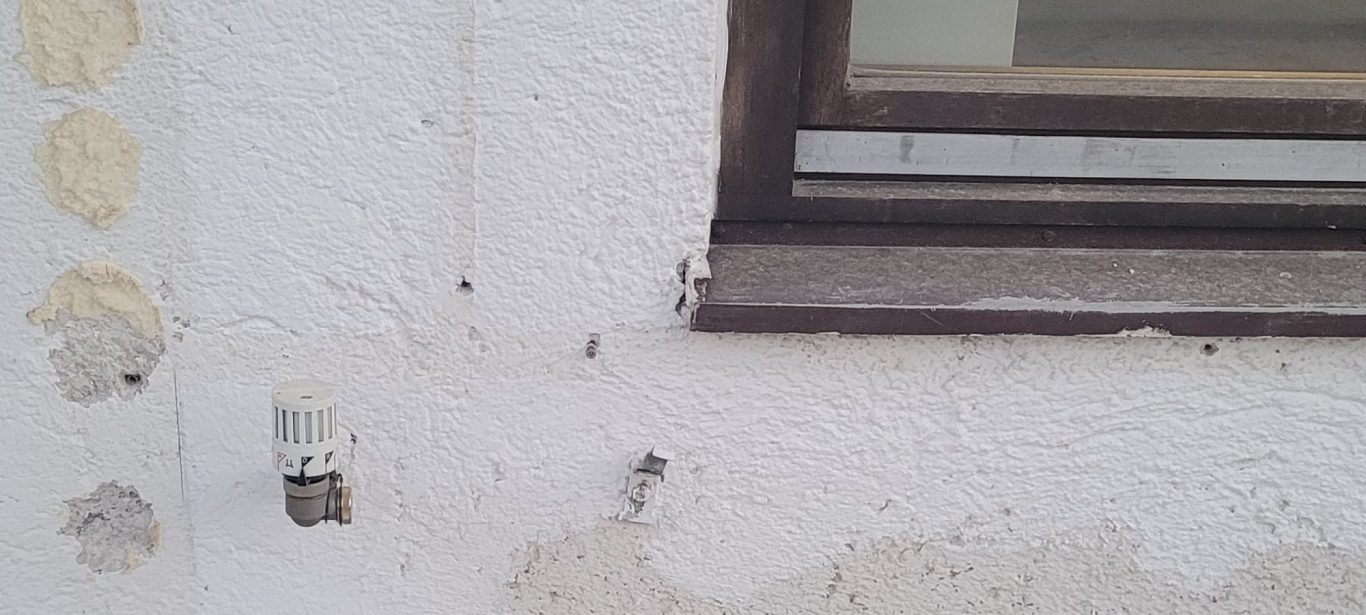

Am Mittwoch wurde festgestellt, dass die Heizung ausgefallen war. Wahrscheinlich eine Folge der Demontage des Heizkörpers im Stüberl. Niemand hatte das so richtig bemerkt. Erst als ab Dienstag kühler wurde, wurde das Problem erkannt.

Zum Glück konnten beide Probleme gelöst werden.

Der Geräteraum, vollständig von seinem Fußboden befreit

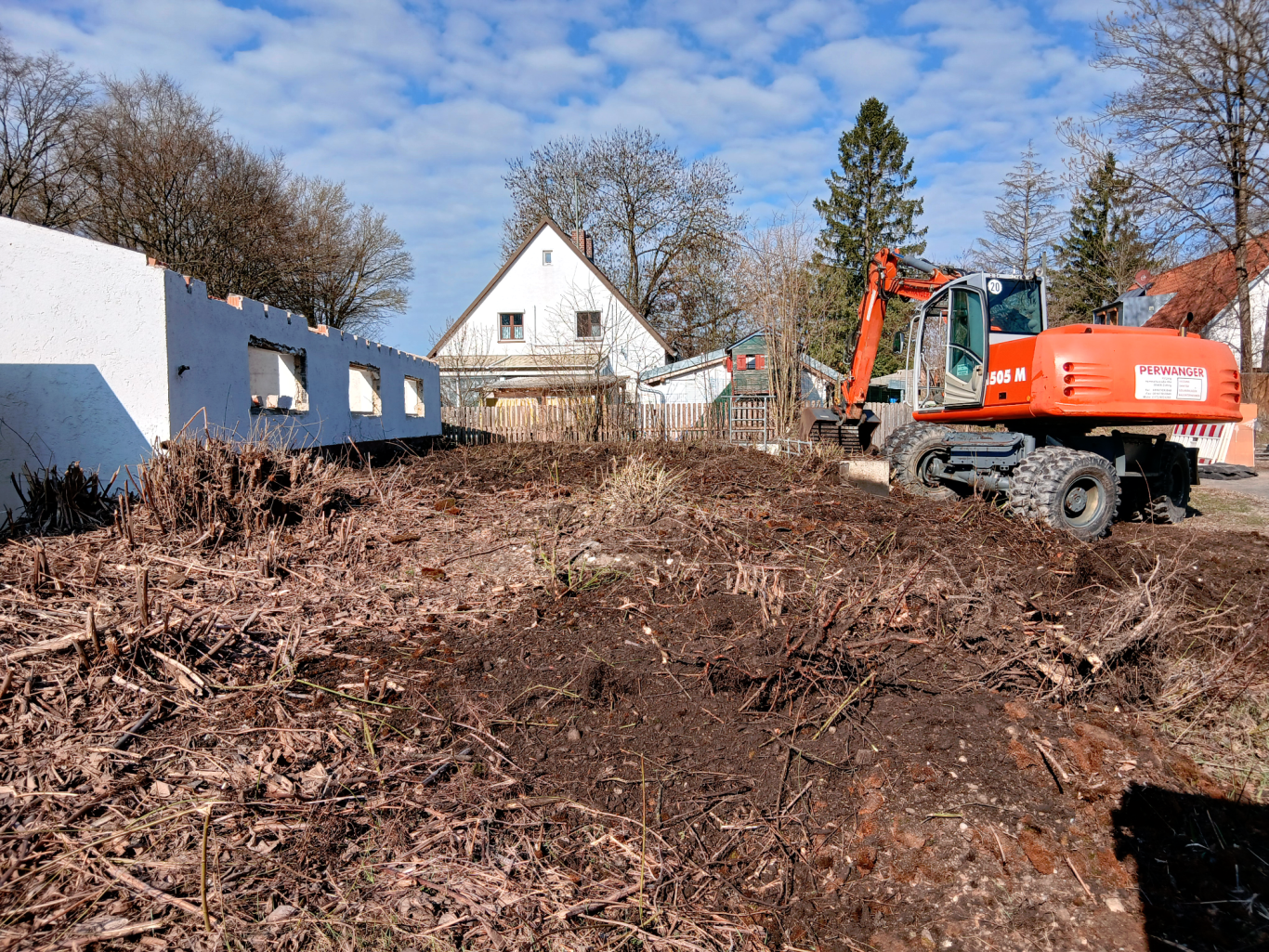

Hier die von einer dicken Erdschicht bedeckte Decke des Schießstandes.

Der Bagger beim Abtragen der Deckschicht auf der Betonplatte.

Hier das Resultat, nachdem der Bagger ganze Arbeit geleistet hatte. Diese Fläche wird ein Teil der Bodenplatte der neuen Halle werden.

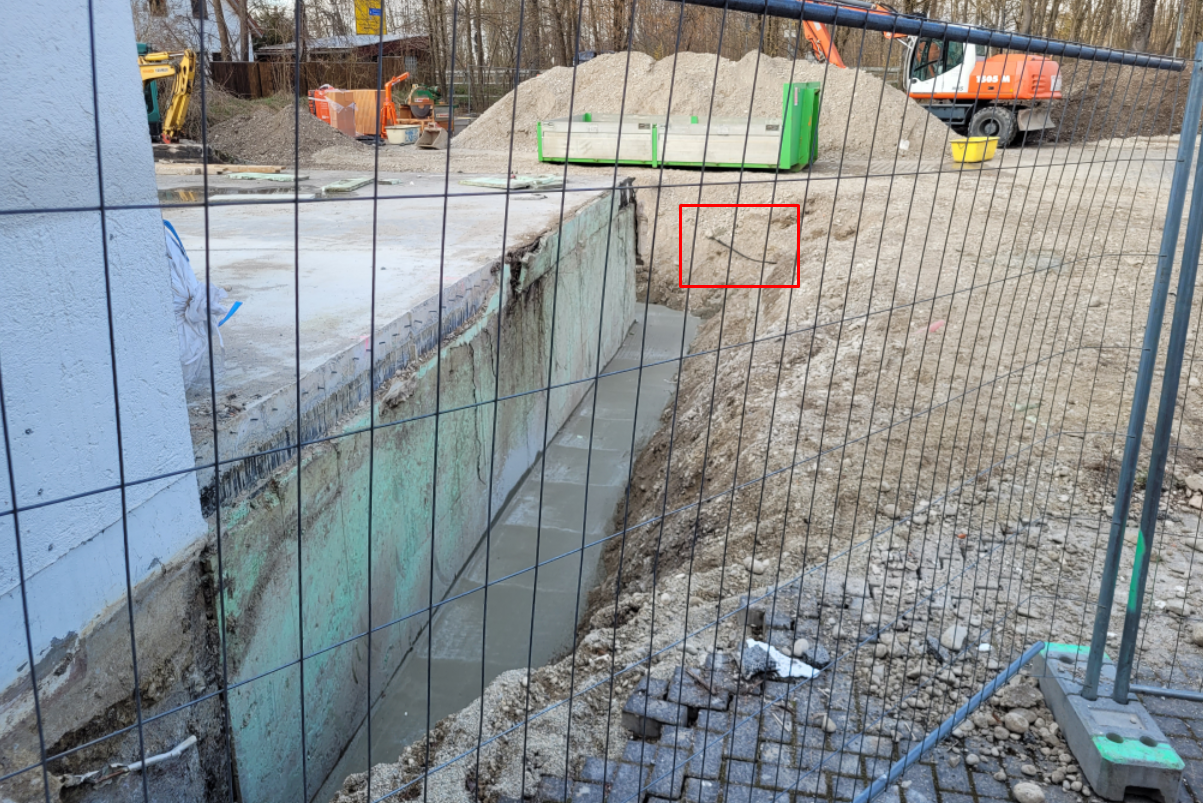

Im Hintergrund, rot markiert, sieht man schön das Stromkabel, was dem Bagger am Dienstag, den 23.März zum Opfer fiel.
Dank des Netzbetreibers konnte der Schaden aber in ca. 2 Stunden gerichtet werden.
Den Baggerfahrer trifft keine Schuld. Eigentlich sollte das Stromkabel ganz woanders verlaufen.

Merke: Traue nie einem Plan, den Du nicht selbst erstellt hast.

14. - 21. März 2026

Nachdem zunächst im Untergrund gearbeitet wurde - die Bodenplatte wurde massiv von untern mit Trägern verstärkt -  wird jetzt auch an der Oberfläche der Baufortschritt sichtbar.

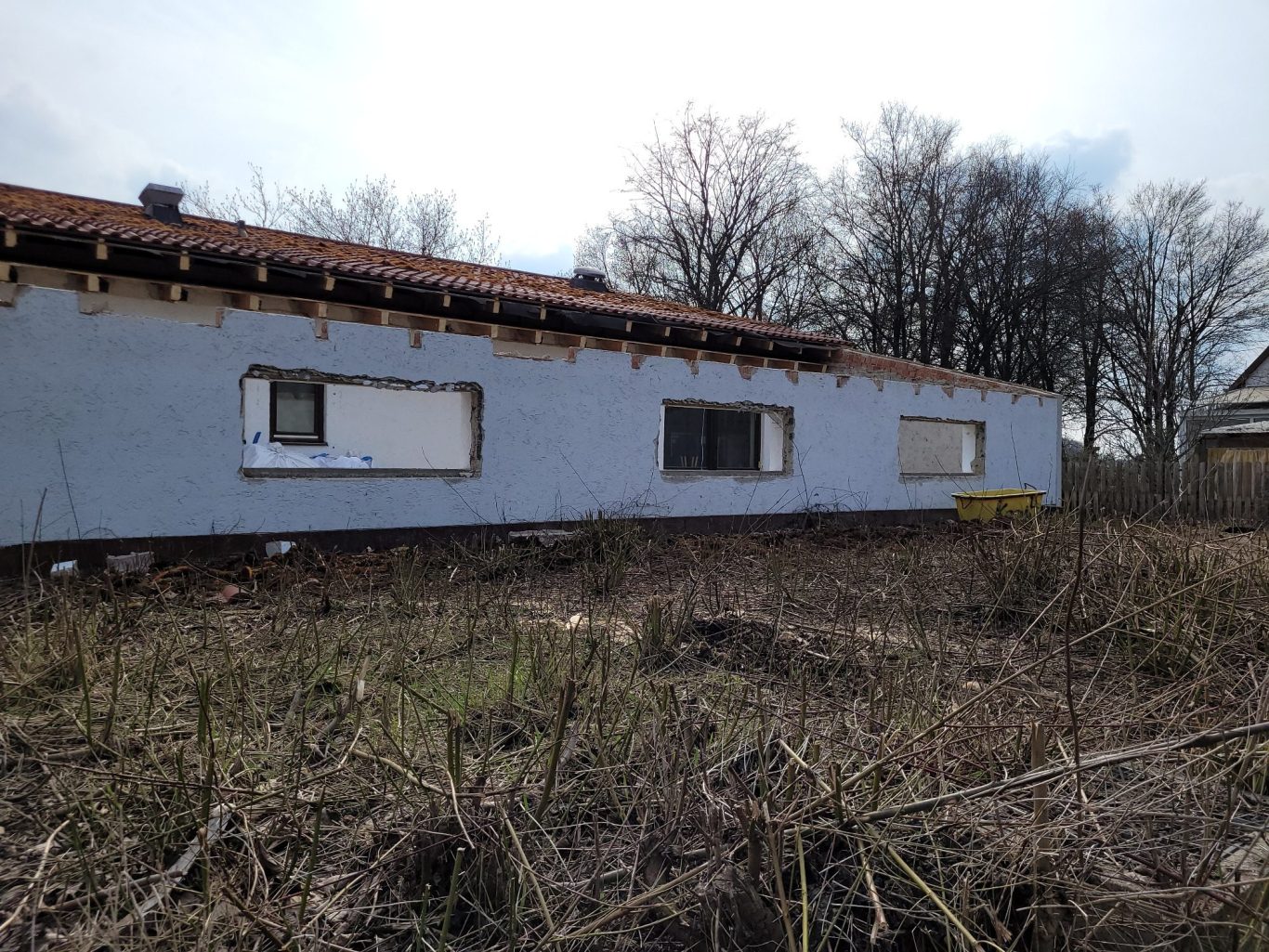

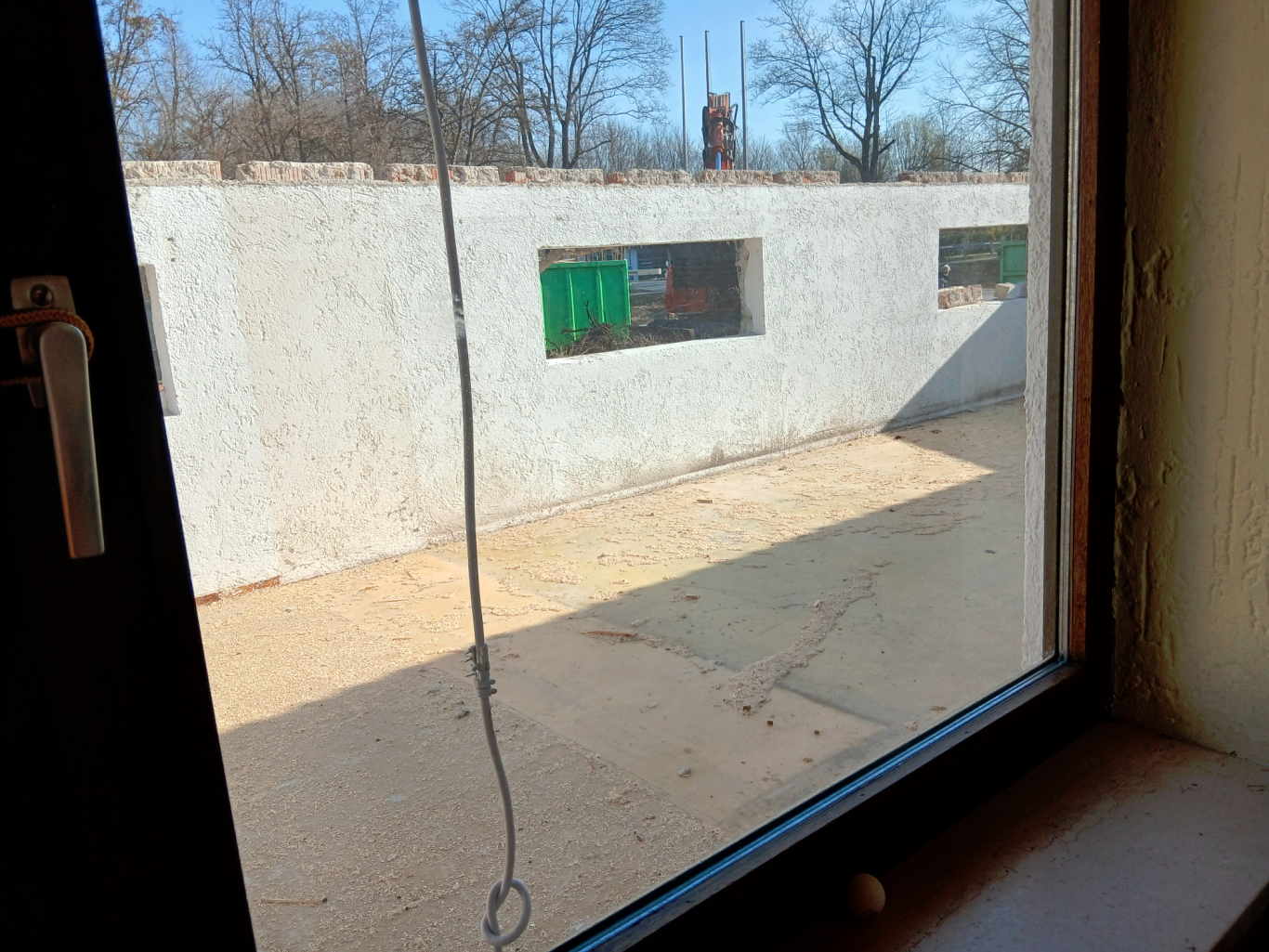

Nach dem Ausräumen des Geräteraums und des Stüberls am letzten Wochenende, wurden jetzt bereits das Dach zurückgebaut, die Außenfenster demontiert und die inneren Fenster und die Durchgangstür zur Halle mit einer Holzverkleidung geschützt.

Blick auf den Geräteraum. Deutlich erkennbar wird hier der Rückbau des Daches und die Entnahme der Außenfenster.

Abstützkonstruktion zur Verbesserun der Stabilität der vorhandenen Decke der ehemaligen Schießsportanlage, die in die Bodenplatte mit eingebunden werden soll.

Blick aus der Sporthalle durch das innere Stüberlfenster in den total entkernten, ausgeräumten Geräteraum
(ohne Außenfenster).

1. Woche

7. - 14. März 2026

Dank der Mithilfe der TT-Gruppe, unterstützt von der Damengymnastik, wurden alle Gerätschaften aus dem Geräteraum geräumt, die Stühle und Tische in den Umkleidetrakt umgezogen und die für die Sportveranstaltungen notwendigen Gerätschaften in der Halle neu angeordnet.

Hier die Abrisstruppe nach (fast) beendeter Arbeit

Notwendige Gerätschaften, platzsparend aber dennoch leicht zugänglich für alle Sportgruppen angeordnet.

Start der Chronologie

03. - 7. März 2026

Die letzte Veranstaltung mit Nutzung des Geräteraums nebst Stüberl, das jährliche Kaffeekränzchen, ist Geschichte.
Nachdem der Kran am 4. März aufgestellt wurde, kann es nun endlich losgehen.
Am 14. März beginnt das Ausräumen und der Abriss der Geräteschränkemit allem, was nicht niet- und nagelfest ist.

Es kann losgehen. Der Kran ist da.

Logo

©Urheberrecht. Alle Rechte vorbehalten.

Information icon

Wir benötigen Ihre Zustimmung zum Laden der Übersetzungen

Wir nutzen einen Drittanbieter-Service, um den Inhalt der Website zu übersetzen, der möglicherweise Daten über Ihre Aktivitäten sammelt. Bitte überprüfen Sie die Details in der Datenschutzerklärung und akzeptieren Sie den Dienst, um die Übersetzungen zu sehen.
